Παραγωγοί ΑΠΕ & ΣΗΘΥΑ - ΣΑΗΕ

Α. ΠΡΟΣΦΟΡΕΣ ΟΡΩΝ ΣΥΝΔΕΣΗΣ

Ο ΑΔΜΗΕ δημοσιεύει στοιχεία για Σταθμούς Παραγωγής Ηλεκτρικής Ενέργειας από Ανανεώσιμες Πηγές Ενέργειας (ΑΠΕ) και Σταθμούς Συμπαραγωγής Ηλεκτρικής ενέργειας & και Θερμότητας Υψηλής Απόδοσης (ΣΗΘΥΑ), οι οποίοι βρίσκονται σε λειτουργία καθώς και για αυτούς που έχουν εκδοθεί Προσφορές Σύνδεσης στο Σύστημα.

Στους Πίνακες περιλαμβάνονται τα έργα αρμοδιότητας ΑΔΜΗΕ.

Τονίζεται ότι στους σταθμούς με Δεσμευτικές και Οριστικές Προσφορές Σύνδεσης περιλαμβάνονται και σταθμοί για τους οποίους η ημερομηνία λήξης της Προσφοράς Σύνδεσης έχει παρέλθει αλλά έχει εκδοθεί Άδεια Εγκατάστασης σύμφωνα με τα αρχεία που τηρεί ο ΑΔΜΗΕ. Σε περίπτωση που η εν λόγω Άδεια Εγκατάστασης έχει ανακληθεί ή έχει εκπνεύσει η χρονική περίοδος ισχύος της νοείται ότι και η αντίστοιχη Προσφορά Σύνδεσης δεν είναι πλέον σε ισχύ. Σε περίπτωση που ανακληθεί η Άδεια Παραγωγής για έναν σταθμό, νοείται ότι και η αντίστοιχη Προσφορά Σύνδεσης παύει να ισχύει.

Τα στοιχεία αυτά υπόκεινται σε επικαιροποίηση και ενημέρωση ανά τακτά διαστήματα και δεν υποκαθιστούν τις εκδοθείσες από τον ΑΔΜΗΕ Προσφορές Σύνδεσης.

  • Απρίλιος 2020 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

             Aprilios_2020_me_pr_synd_kai_se_leit

  • Οκτώβριος 2020 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

             Octobrios_2020_me_pr_synd_kai_se_leit

  • Απρίλιος 2021 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

            Aprilios_2021_me_pr_synd_kai_se_leit_V3.xls

  • Οκτώβριος 2021 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

            Oktobrios_2021_me_pr_synd_kai_se_leit.xls

  • Απρίλιος 2022 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

            Aprilios_2022_me_pr_synd_kai_se_leit_v2.xls

  • Οκτώβριος 2022 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Octobrios_2022_me_pr_synd_kai_se_leit_V2.xls

  • Απρίλιος 2023 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Aprilios_2023_me_pr_synd_kai_se_leit.xls

  • Οκτώβριος 2023 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Oktobrios_2023_me_pr_synd_kai_se_leit.xls

  • Απρίλιος 2024 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Aprilios_2024_me_pr_synd_kai_se_leit.xls

  • Οκτώβριος 2024 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

    Oktobrios_2024_me_pr_synd_kai_se_leit.xls

  • Απρίλιος 2025 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

    Aprilios_2025_APE_me_pr_synd_kai_se_leit.xls

  • Οκτώβριος 2025 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

    Oktobrios_2025_APE_me_pr_synd_kai_se_leit.xls









* Οι σταθμοί σε λειτουργία εμφανίζονται με "+" στην τελευταία στήλη. Οι σταθμοί με Οριστική Προσφορά Σύνδεσης εμφανίζονται με "2" στην τελευταία στήλη.

Ο ΑΔΜΗΕ δημοσιεύει στοιχεία για Σταθμούς Αποθήκευσης Ηλεκτρικής Ενέργειας (ΣΑΗΕ), οι οποίοι βρίσκονται σε λειτουργία καθώς και για αυτούς που έχουν εκδοθεί Οριστικές Προσφορές Σύνδεσης στο Σύστημα.

Μάιος 2024 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

Maios_2024_SAHE_me_pr_synd_kai_se_leit.xls

Οκτώβριος 2024 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

Oktobrios_2024_SAHE_me_pr_synd_kai_se_leit.xls

Απρίλιος 2025 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

Aprilios_2025_SAHE_me_pr_synd_kai_se_leit.xls

Οκτώβριος 2025 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

Oktobrios_2025_SAHE_me_pr_synd_kai_se_leit.xls



* Οι σταθμοί σε λειτουργία εμφανίζονται με "+" στην τελευταία στήλη. Οι σταθμοί με Οριστική Προσφορά Σύνδεσης εμφανίζονται με "2" στην τελευταία στήλη.

21.02.2023



Σε συνέχεια της από 03.08.2022 Ανακοίνωσης ΑΔΜΗΕ σε εφαρμογή του νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) σε σχέση με αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα για σταθμούς Α.Π.Ε. και Σ.Η.Θ.Υ.Α., επικαιροποιείται το υπόδειγμα  υπ΄ αριθμόν 1 που αφορά στα στοιχεία του σταθμού Παραγωγής και του αιτούντος φυσικού ή νομικού προσώπου.

Στο επικαιροποιημένο έντυπο ζητείται πλέον ο IBAN του αιτούντος καθώς και πρόσθετα στοιχεία σχετικά με τη θέση του Σταθμού.

Το έντυπο πρέπει να είναι σε επιλέξιμη μορφή κειμένου (όχι φωτογραφία ή σαρωμένο έγγραφο) και σε περίπτωση εισαγωγής λανθασμένων στοιχείων θα επιστρέφεται.



 1. ΕΝΤΥΠΟ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ

03.08.2022

Ορθή επανάληψη της από 25.07.2022 1ης Ανακοίνωσης ΑΔΜΗΕ σε εφαρμογή του νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) σε σχέση με αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα για σταθμούς Α.Π.Ε. και Σ.Η.Θ.Υ.Α. (ως προς τις λίστες «ΕΞΑΙΡΟΥΜΕΝΟΣ ΣΤΑΘΜΟΣ» και «ΚΟΙΝΟ ΑΙΤΗΜΑ» καθώς  και ως προς το «ΠΑΡΑΡΤΗΜΑ ΕΝΤΥΠΟΥ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ»)

Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή των διατάξεων του Νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) με ισχύ από 04.07.2022, ανακοινώνει κατευθυντήριες οδηγίες σχετικά με την διαδικασία της αίτησης για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα:

  1. Αιτήσεις χορήγησης νέας Οριστικής Προσφοράς Σύνδεσης για σταθμούς Ανανεώσιμων Πηγών Ενέργειας (Α.Π.Ε.) και Συμπαραγωγής Ηλεκτρισμού - Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) μέχρι την υλοποίηση της κατάλληλης ηλεκτρονικής πλατφόρμας του Άρ. 39, ν. 4951 κατατίθενται από την πρώτη έως και τη δέκατη ημέρα εκάστου ημερολογιακού μηνός στη Διεύθυνση Στρατηγικής & Σχεδιασμού Ανάπτυξης Συστήματος από τις 09:00 έως τις 15:00 μέσω διαβιβαστικού εγγράφου. Η αίτηση θα πρέπει να συνοδεύεται από το σύνολο των απαιτούμενων δικαιολογητικών που θα είναι καταχωρημένα ηλεκτρονικά σε μορφή αρχείων PDF (ή excel, όπου αυτό ορίζεται στα παρακάτω Ι, ΙΙ και ΙΙΙ), σε στοιχείο μνήμης ενιαίου σειριακού διαύλου (USB memory stick).

Αιτήσεις χορήγησης νέας Οριστικής Προσφοράς Σύνδεσης που υποβάλλονται είτε εκτός των προαναφερθέντων χρονικών ορίων είτε/και με διαφορετική διαδικασία από αυτή που ορίζεται παραπάνω, δεν γίνονται δεκτές και απορρίπτονται.

Η αίτηση θα πρέπει να συνοδεύεται από τα δικαιολογητικά που αναφέρονται στα Άρθρα 5 και 34, του ν. 4951/2022 τα οποία παρατίθενται αναλυτικά στις παρακάτω λίστες, κατά περίπτωση:

I) Για κάθε αδειοδοτημένο σταθμό, είτε αποτελεί αυτόνομο αίτημα είτε μέρος Κοινού Αιτήματος (Άρθρο 14 του ν. 4951/2022) τα αναφερόμενα στη λίστα: «ΑΔΕΙΟΔΟΤΗΜΕΝΟΣ ΣΤΑΘΜΟΣ»

II) Για κάθε εξαιρούμενο σταθμό (του Άρθρου 33, ν.4951/2022), τα αναφερόμενα στη λίστα: «ΕΞΑΙΡΟΥΜΕΝΟΣ ΣΤΑΘΜΟΣ_(03.08.2022)» (μόνο ως μέρος Κοινού Αιτήματος)

  1. Ειδικά περί Κοινού Αιτήματος, επιπροσθέτως των αναφερομένων στα ανωτέρω Ι) και ΙΙ), τα αναφερόμενα στη λίστα: «ΚΟΙΝΟ ΑΙΤΗΜΑ_(03.08.2022)» καθώς και Αρχείο shape file (για το σύνολο των εξαιρούμενων σταθμών) του οποίου ο Πίνακας Ιδιοτήτων θα συμπληρώνεται με βάση τις αναφερόμενες οδηγίες στο αρχείο ΠΕΡΙΓΡΑΦΗ ΙΔΙΟΤΗΤΩΝ SHAPEFILE.



Ακολουθούν τα παρακάτω υποδείγματα εγγράφων τα οποία αφορούν δικαιολογητικά που περιλαμβάνονται στις λίστες των περιπτώσεων Ι), ΙΙ) και ΙΙΙ) ανωτέρω κατά περίπτωση:

  1. ΕΝΤΥΠΟ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ (για κάθε σταθμό) ΟΠΩΣ ΔΙΑΜΟΡΦΩΘΗΚΕ ΜΕ ΤΗΝ ΑΠΟ 21.2.2023 ΑΝΑΚΟΙΝΩΣΗ
  2. ΠΑΡΑΡΤΗΜΑ ΕΝΤΥΠΟΥ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ_(03.08.2022) (αρχείο excel, για κάθε σταθμό)
  3. ΥΠΟΔΕΙΓΜΑ ΕΓΓΥΗΤΙΚΗΣ ΕΠΙΣΤΟΛΗΣ (για κάθε σταθμό)
  4. ΥΠΟΔΕΙΓΜΑ ΛΙΣΤΑΣ ΣΤΑΘΜΩΝ ΚΟΙΝΟΥ ΑΙΤΗΜΑΤΟΣ (αρχείο excel, για κοινό αίτημα)
  5. ΥΠΟΔΕΙΓΜΑ ΥΔ ΠΕΡΙ ΜΗ ΣΥΜΜΕΤΟΧΗΣ ΜΕΛΩΝ ΕΝΕΡΓΕΙΑΚΗΣ ΚΟΙΝΟΤΗΤΑΣ (ΕΝ.ΚΟΙΝ.) ΣΕ ΑΛΛΗ ΕΝ.ΚΟΙΝ. (για κάθε Ενεργειακή Κοινότητα)



Αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στις οποίες δεν περιλαμβάνονται τα παραπάνω, δεν θα γίνονται δεκτές.



  1. Το διαχειριστικό τέλος υποβολής αίτησης υπέρ της ΑΔΜΗΕ Α.Ε. ανέρχεται σε 250,00€ πλέον Φ.Π.Α. (24%). Το συνολικό ποσό των 310,00€ θα πρέπει να κατατίθεται στον λογαριασμό ΕΘΝΙΚΗΣ ΤΡΑΠΕΖΑΣ του ΑΔΜΗΕ με ΙΒΑΝ GR1101100400000004002122374 (δικαιούχος: ΑΝΕΞΑΡΤ ΔΙΑΧ ΜΕΤΑΦ ΗΛΕΚΤΡ ΕΝΕΡΓ ΑΕ ΑΔΜΗΕ ΑΕ IPTO SA). Το αποδεικτικό πληρωμής με την αιτιολογία «επωνυμία κατόχου βεβαίωσης παραγωγού/εκπροσώπου κοινού αιτήματος, ενδεικτική θέση έργου» αναφέρεται στις λίστες των περιπτώσεων Ι) και ΙΙΙ) ανωτέρω και αντίγραφο αυτού θα πρέπει να προσκομίζεται και σε φυσική μορφή κατά την κατάθεση του αιτήματος.
  2. Σε σχέση με την Εγγυητική Επιστολή/τις Εγγυητικές Επιστολές που απαιτούνται, κατ’ αρχήν θα υποβάλλονται με την κατάθεση του αιτήματος αντίγραφα αυτής (αυτών) σε ηλεκτρονική μορφή (αρχεία PDF) καθώς και σε φυσική μορφή, μαζί με τα υπόλοιπα απαιτούμενα δικαιολογητικά. Εντός δέκα πέντε (15) εργάσιμων ημερών από την παραλαβή του αιτήματος, ο ΑΔΜΗΕ, αν αυτό απαιτείται, θα αποστέλλει στον Αιτούντα τυχόν παρατηρήσεις και υποδείξεις για απαιτούμενες διορθώσεις επί της Εγγυητικής Επιστολής/των Εγγυητικών Επιστολών. Στη συνέχεια ο Αιτών εντός πέντε (5) εργάσιμων ημερών θα πρέπει να επανυποβάλει την ορθή Εγγυητική Επιστολή/Εγγυητικές Επιστολές σε φυσική μορφή (πρωτότυπα).
  3. Τονίζεται ότι,
  • Εκκρεμείς αιτήσεις για έκδοση Μη Οριστικής Προσφοράς Σύνδεσης για σταθμούς ΑΠΕ και ΣΗΘΥΑ, οι οποίες είχαν υποβληθεί πριν την έναρξη ισχύος του ν.4951/2022, απορρίπτονται και οι φάκελοι των εν λόγω αιτήσεων τίθενται στο αρχείο.
  • Αιτήσεις για τις οποίες είχε εκδοθεί Μη Οριστική Προσφορά Σύνδεσης πριν την έναρξη ισχύος του Ν.4951/2022 θα πρέπει να κατατεθούν εκ νέου με το σύνολο των απαιτούμενων δικαιολογητικών, σύμφωνα με την περιγραφόμενη στο παρόν διαδικασία και τα προβλεπόμενα στο Ν.4951/2022.

27.07.2022

Σε συνέχεια της από 25.07.2022 ανακοίνωσης του ΑΔΜΗΕ διευκρινίζονται τα εξής:

«Το διαχειριστικό τέλος υποβολής αίτησης υπέρ της ΑΔΜΗΕ Α.Ε. ανέρχεται σε 250,00€ πλέον Φ.Π.Α. (24%). Το συνολικό ποσό των 310,00€ θα πρέπει να κατατίθεται αποκλειστικά  στον λογαριασμό ΕΘΝΙΚΗΣ ΤΡΑΠΕΖΑΣ του ΑΔΜΗΕ με ΙΒΑΝ GR1101100400000004002122374 (δικαιούχος: ΑΝΕΞΑΡΤ ΔΙΑΧ ΜΕΤΑΦ ΗΛΕΚΤΡ ΕΝΕΡΓ ΑΕ ΑΔΜΗΕ ΑΕ IPTO SA). Το αποδεικτικό πληρωμής με την αιτιολογία «επωνυμία κατόχου βεβαίωσης παραγωγού/εκπροσώπου κοινού αιτήματος, ενδεικτική θέση έργου» αναφέρεται στις λίστες των περιπτώσεων Ι) και ΙΙΙ) ανωτέρω και αντίγραφο αυτού θα πρέπει να προσκομίζεται και σε φυσική μορφή κατά την κατάθεση του αιτήματος.»

Επισημαίνεται ότι, ο εντολέας πληρωμής του ως άνω διαχειριστικού τέλους πρέπει να ταυτίζεται με τον φορέα του έργου (του κατόχου βεβαίωσης παραγωγού ή του κοινού εκπροσώπου του κοινού αιτήματος).

Ποσά που κατατίθενται στον παραπάνω λογαριασμό και δεν αντιστοιχούν σε αίτημα χορήγησης Οριστικής Προσφοράς Σύνδεσης που έχει υποβληθεί στον ΑΔΜΗΕ από την 1η έως τη 10η ημέρα του αντίστοιχου ημερολογιακού μήνα, θα επιστρέφονται στον καταθέτη.

Ποσά που κατατίθενται σε διαφορετικό λογαριασμό της ΑΔΜΗΕ Α.Ε θα επιστρέφονται στον καταθέτη και ως ημερομηνία κατάθεσης του αντίστοιχου αιτήματος για έκδοση Προσφοράς Σύνδεσης θα θεωρείται η ημερομηνία προσκόμισης του αποδεικτικού πληρωμής στον παραπάνω λογαριασμό.

09.03.2022

Ανακοίνωση σε εφαρμογή της υπ΄ αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ  3149/Β/30.07.2020) Υ.Α. για φωτοβολταϊκούς σταθμούς



Οι αρμόδιοι Διαχειριστές (ΔΕΔΔΗΕ Α.Ε. και ΑΔΜΗΕ Α.Ε.), σε εφαρμογή της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ 3149/Β/30.07.2020), αναφορικά με τον καθορισμό του μεγίστου ορίου συνολικής ισχύος  φωτοβολταϊκών σταθμών σε αγροτική γη εντός του οποίου είναι επιτρεπτή η εγκατάσταση φωτοβολταϊκού σταθμού ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας σε MW ανά Περιφερειακή Ενότητα, αναρτούν από κοινού Πίνακα με τα εναπομείναντα όρια ισχύος για φωτοβολταϊκούς σταθμούς ανά Περιφερειακή Ενότητα και θέτουν υπόψη των ενδιαφερομένων τα ακόλουθα:



Στις Περιφερειακές Ενότητες, όπου έχει καλυφθεί το μέγιστο αναγραφόμενο στην ανωτέρω Υ.Α. όριο συνολικής ισχύος από φωτοβολταϊκούς σταθμούς που δεσμεύουν ηλεκτρικό χώρο στο Σύστημα ή στο Δίκτυο, παύει η εξέταση  αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης φωτοβολταϊκών σταθμών, ισχύος  ≤ 1MW, που πρόκειται να εγκατασταθούν σε αγροτική γη Υψηλής Παραγωγικότητας.  Ως εκ τούτου οι Διαχειριστές προβαίνουν στα κάτωθι:



  • Απορρίπτουν τις εκκρεμείς αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης καθώς και τις αιτήσεις για τις οποίες έχει χορηγηθεί Αδυναμία Σύνδεσης και έχει εκδηλωθεί  ενδιαφέρον για διατήρηση σε εκκρεμότητα για χορήγηση Οριστικής Προσφοράς Σύνδεσης, με επιστροφή των υποβληθέντων φακέλων στους ενδιαφερόμενους.
  • Για κοινά αιτήματα απαλλασσόμενων σταθμών, αυτόκλητα αποσύρονται οι σταθμοί που προβλέπονται για εγκατάσταση σε αγροτική γη υψηλής παραγωγικότητας, ενώ προχωρά η εξέταση του αιτήματος με τους υπόλοιπους σταθμούς, με την προϋπόθεση ότι υπερβαίνουν, αθροιστικά, το όριο των 8.0 MW. Σε αντίθετη περίπτωση, αποσύρεται ολόκληρο το αίτημα και σταματά κάθε περεταίρω επεξεργασία του φακέλου.
  • Παύουν να υποδέχονται νέες αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης.
  • Για τις περιπτώσεις νέων κοινών αιτημάτων που αφορούν στις εν λόγω Περιφερειακές Ενότητες, οι σταθμοί που θα συμμετέχουν σε αυτά τα αιτήματα θα πρέπει υποχρεωτικά να αναφέρονται σε γήπεδα/αγροτεμάχια που δεν έχουν χαρακτηριστεί ως αγροτική γη υψηλής παραγωγικότητας.
  • Συνεχίζουν την εξέταση αιτήσεων χορήγησης Οριστικής Προσφοράς Σύνδεσης φωτοβολταϊκών σταθμών, ισχύος  ≤ 1MW, που δεν εγκαθίστανται σε αγροτική γη Υψηλής Παραγωγικότητας.



ΟΡΙΑ ΑΓΡΟΤΙΚΗΣ ΓΗΣ 08.03.2022.xls

08.02.2021



2η Ανακοίνωση για την χορήγηση Οριστικής Προσφοράς Σύνδεσης στις Ενεργειακές Κοινότητες (Ε.Κοιν.) σε εφαρμογή του άρθρου 160 του ν. 4759/2020 (ΦΕΚ 245/) και της 2ης Διευκρινιστικής εγκυκλίου με Α.Π. ΥΠΕΝ/ΔΑΠΕΕΚ/7932/235/27.01.2021



Σύμφωνα με την 2η Διευκρινιστική εγκύκλιο επί του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α΄245) με Α.Π. ΥΠΕΝ/ΔΑΠΕΕΚ/ 7932/235/27.01.2021, η περίπτωση Β της παρ. Β2 του Β’ Μέρους της Εγκυκλίου ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020 “Διευκρινιστική εγκύκλιος επί του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α΄245), του άρθρου 135 του ν.4685/2020 (ΦΕΚ Α’ 92) και λοιπών θεμάτων”, αφορά τις περιπτώσεις που Ε.Κοιν. της οποίας εκκρεμεί αίτηση για χορήγηση οριστικής προσφοράς σύνδεσης από το Διαχειριστή, έχει  τουλάχιστον ένα (1) μέλος που είναι μέλος και σε άλλη Ε.Κοιν. (προϋφιστάμενη) της οποίας όμως δεν εκκρεμεί αίτηση για χορήγηση οριστικής προσφοράς σύνδεσης από τον Διαχειριστή και η προϋφιστάμενη δεν έχει προβεί σε αλλαγή της σύνθεσης των μελών της με σκοπό να μην έχει κοινό μέλος με άλλη Ε.Κοιν.

Α) Στην περίπτωση που η προϋφιστάμενη έχει προβεί σε αλλαγή της σύνθεσης των μελών της με σκοπό να μην έχει κοινό μέλος με άλλη Ε.Κοιν., τότε η Ε.Κοιν. της οποίας όμως εκκρεμεί αίτηση για χορήγηση οριστικής προσφοράς σύνδεσης από τον Διαχειριστή προσκομίζει Υπεύθυνη Δήλωση (Υ.Δ.) του νόμιμου εκπρόσωπου της Ε.Κοιν. ο οποίος θα πρέπει να βεβαιώνει ότι τα μέλη της Ε.Κοιν. δεν συμμετέχουν σήμερα (ημερομηνία υπογραφής της Υ.Δ.) σε άλλη Ε.Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από σταθμό Ανανεώσιμών Πηγών Ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) ή Υβριδικό Σταθμό και δεν άλλαξε τη σύνθεση των μελών της προκειμένου να συμμορφωθεί με το κριτήριο.

Ειδικά σε περίπτωση όπου δύο (2) ή περισσότερες Ε.Κοιν. με εκκρεμείς αιτήσεις για χορήγηση οριστικής προσφοράς σύνδεσης από τους Διαχειριστές είχαν κοινά μέλη κατά το χρονικό διάστημα από την ημέρα υποβολής στον αρμόδιο Διαχειριστή της αίτησης για χορήγηση οριστικής προσφοράς σύνδεσης, έως και την ημέρα έκδοσης της παρούσας ανακοίνωσης τότε:

Β1) η Ε.Κοιν. η οποία, κατά τη διενέργεια του ελέγχου από τον ΑΔΜΗΕ, πληροί το κριτήριο χωρίς να έχει αλλάξει τη σύνθεση των μελών της προκειμένου να συμμορφωθεί με το κριτήριο, προσκομίζει Υπεύθυνη Δήλωση (Υ.Δ.) του νόμιμου εκπρόσωπου της Ε.Κοιν. ο οποίος θα πρέπει να βεβαιώνει ότι τα μέλη της Ε.Κοιν. δεν συμμετέχουν σήμερα (ημερομηνία υπογραφής της Υ.Δ.) σε άλλη Ε.Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από σταθμό Ανανεώσιμών Πηγών Ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) ή Υβριδικό Σταθμό και δεν άλλαξε τη σύνθεση των μελών της προκειμένου να συμμορφωθεί με το κριτήριο.

Β2) η Ε.Κοιν. η οποία, μετά την υποβολή της αίτησης για χορήγηση οριστικής προσφοράς σύνδεσης, έχει προβεί σε αλλαγή της σύνθεσης των μελών της με σκοπό την πλήρωση του κριτηρίου, προσκομίζει την ανακοίνωση της καταχώρησης στο Γενικό Εμπορικό Μητρώο (Γ.Ε.ΜΗ.) της σχετικής πράξης τροποποίησης της σύνθεσης των μελών της καθώς και τα επικαιροποιημένα νομιμοποιητικά στοιχεία κατά την περίπτωση (Β) της παρ. Β2. του Β’ Μέρους της Εγκυκλίου ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020 “Διευκρινιστική εγκύκλιος επί του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α΄245), του άρθρου 135 του ν.4685/2020 (ΦΕΚ Α’ 92) και λοιπών θεμάτων”.

Κατά τα λοιπά εφαρμόζονται τα αναφερόμενα στην παρ. Β2 του Β’ Μέρους της ίδιας Εγκυκλίου ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020.

Λαμβάνοντας υπόψιν τα ανωτέρω και συγκεκριμένα όσον αφορά τις Ε. Κοιν. (εκτός των σταθμών που εφαρμόζουν ενεργειακό ή εικονικό ενεργειακό συμψηφισμό του άρθρου 14Α του ν. 3468/2006, όπως ισχύει, καθώς και οι σταθμοί του εικονικού ενεργειακού συμψηφισμού του άρθρου 11 του ν. 4513/2018) που έχουν υποβάλλει αίτημα στον ΑΔΜΗΕ για την χορήγηση Οριστικής Προσφοράς Σύνδεσης πριν την 01.01.2021, για τον έλεγχο του αιτήματος και την χορήγηση της Οριστικής Προσφοράς Σύνδεσης από τον ΑΔΜΗΕ, ο νόμιμος εκπρόσωπος της Ε.Κοιν ή σε περίπτωση κοινού αιτήματος βάσει του Άρθρου 135 του ν. 4685/2020, ο εκπρόσωπος της ομάδας των παραγωγών του κοινού αιτήματος, οφείλει να αποστείλει στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου, στην ηλεκτρονική διεύθυνση en_koin_metoxoi@admie.gr κατά περίπτωση, τα δικαιολογητικά που αναφέρονται στα σημεία Α ή Β1 ή Β2 ανωτέρω, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος. Τα προαναφερθέντα έγγραφα θα πρέπει να είναι ψηφιακά υπογεγραμμένα ή ψηφιακά βεβαιωμένα ως προς τη γνησιότητά τους.

Σημειώνεται ακόμη ότι δίνεται παράταση πέντε (5) εργασίμων ημερών στην τεθείσα δυνάμει της πρώτης διευκρινιστικής εγκυκλίου, καταληκτική ημερομηνία αποστολής των μηνυμάτων ηλεκτρονικού ταχυδρομείου από τις Ε.Κοιν., προκειμένου και οι Ε.Κοιν. που εμπίπτουν στις ως άνω περιπτώσεις να αποστείλουν στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου τα ανωτέρω στοιχεία κατά περίπτωση και σύμφωνα με τα ως άνω.



21.01.2021



Ανακοίνωση για την χορήγηση Οριστικής Προσφοράς Σύνδεσης στις Ενεργειακές Κοινότητες (Ε.Κοιν.) σε εφαρμογή του ν. 4759/2020 (ΦΕΚ 245/ Α/09.12.2020) και της διευκρινιστικής εγκυκλίου με Α.Π. ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020



Σύμφωνα με την παράγραφο 2 του Άρθρου 160 του ν. 4759/2020, Ε. Κοιν.  η οποία έχει ως σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό, που έχει ενταχθεί σε καθεστώς λειτουργικής ενίσχυσης και έχει υπογράψει Σύμβαση λειτουργικής ενίσχυσης, δεν δύναται να είναι μέλος σε άλλη Ε. Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια και έχει τον παραπάνω σκοπό ή/και αντικείμενο δραστηριότητας, με την επιφύλαξη της παρ. 4 του άρθρου 2 του ν. 4513/2018.

Ε.Κοιν. που έχουν συσταθεί με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό, όφειλαν μέχρι την 31.12.2020 αμελλητί να τροποποιήσουν τη σύνθεση των μελών τους, ώστε τα μέλη τους να μην αποτελούν μέλη και άλλης Ε.Κοιν. που δραστηριοποιείται στη ίδια Περιφέρεια με τον ίδιο σκοπό ή/και αντικείμενο δραστηριότητας, ακόμη και σε περίπτωση αντίθετης πρόβλεψης του καταστατικού τους, προκειμένου να μπορούν να ενταχθούν σε καθεστώς λειτουργικής ενίσχυσης με σύναψη σύμβασης λειτουργικής ενίσχυσης εκτός ανταγωνιστικών διαδικασιών υποβολής προσφορών του άρθρου 7 του ν.4414/2016 (εκτός των περιπτώσεων Ε.Κοιν. που συμμετέχουν Οργανισμοί Τοπικής Αυτοδιοίκησης (Ο.Τ.Α.) Α’ ή Β΄ βαθμού ή έχουν περισσότερα από εξήντα (60) μέλη, εκ των οποίων τουλάχιστον τα πενήντα (50) είναι φυσικά πρόσωπα, επίσης εξαρούνται οι σταθμοί της Περιφέρειας Δυτικής Μακεδονίας οι οποίοι οφείλουν μέχρι την 31.12.2021 να προβούν στις ως άνω τροποποιήσεις).

Λαμβάνοντας υπόψιν τα ανωτέρω και συγκεκριμένα όσον αφορά τις Ε. Κοιν. (εκτός των σταθμών που εφαρμόζουν ενεργειακό ή εικονικό ενεργειακό συμψηφισμό του άρθρου 14Α του ν. 3468/2006, όπως ισχύει, καθώς και οι σταθμοί του εικονικού ενεργειακού συμψηφισμού του άρθρου 11 του ν. 4513/2018) που έχουν υποβάλλει αίτημα στον ΑΔΜΗΕ για την χορήγηση Οριστικής Προσφοράς Σύνδεσης πριν την 01.01.2021, για τον έλεγχο του αιτήματος και την χορήγηση της Οριστικής Προσφοράς Σύνδεσης από τον ΑΔΜΗΕ, ο νόμιμος εκπρόσωπος της Ε.Κοιν ή σε περίπτωση κοινού αιτήματος βάσει του Άρθρου 135 του ν. 4685/2020, ο κάθε εκπρόσωπος της ομάδας των παραγωγών του κοινού αιτήματος, οφείλει να αποστείλει στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου, στην ηλεκτρονική διεύθυνση en_koin_metoxoi@admie.gr κατά περίπτωση, τα δικαιολογητικά που αναφέρονται στα σημεία Α ή Β παρακάτω, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος.



Α) Σε περίπτωση πλήρωσης του ως άνω κριτηρίου :

Υπεύθυνη Δήλωση του νόμιμου εκπροσώπου της Ε. Κοιν. με την εξής διατύπωση:

«Ο/Η …………………………………… με την ιδιότητα του νόμιμου εκπροσώπου της Ενεργειακής Κοινότητας ………………………………………., βεβαιώνω ότι τα μέλη της Ενεργειακής Κοινότητας δεν συμμετείχαν κατά το χρονικό διάστημα από την ημέρα υποβολής στον αρμόδιο διαχειριστή ΑΔΜΗΕ της αίτησης με Αρ.Πρωτ. ΑΔΜΗΕ ………….. για χορήγηση οριστικής προσφοράς Σύνδεσης ως και σήμερα (ημερομηνία υπογραφής της Υ.Δ.) σε άλλη προυφιστάμενη Ενεργειακή Κοινότητα που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό»



Β) Σε περίπτωση μη πλήρωσης του ως άνω κριτηρίου:

- Την ανακοίνωση της καταχώρησης στο Γενικό Εμπορικό Μητρώο (Γ.Ε.ΜΗ.) της σχετικής πράξης τροποποίησης της σύνθεσης των μελών της Ε.Κοιν. προκειμένου τα μέλη της να μην αποτελούν μέλη σε προυφιστάμενη Ε.Κοιν. (δηλαδή σε Ε.Κοιν. που έχει συσταθεί προγενέστερα από τη εξεταζόμενη Ε.Κοιν.) που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό, καθώς και τη σχετική πράξη τροποποίησης της σύνθεσης των μελών της.

- Τα επικαιροποιημένα νομιμοποιητικά στοιχεία της Ε.Κοιν. (κωδικοποιημένο καταστατικό, Γενικό Πιστοποιητικό Γ.Ε.ΜΗ, πιστοποιητικό Γ.Ε.ΜΗ. τρέχουσας εκπροσώπησης).

Τα προαναφερθέντα έγγραφα θα πρέπει να είναι ψηφιακά υπογεγραμμένα ή ψηφιακά βεβαιωμένα ως προς τη γνησιότητά τους.

‘Οσον αφορά τα αιτήματα  χορήγησης Οριστικής Προσφοράς Σύνδεσης από Ε.Κοιν που υποβάλλονται στον ΑΔΜΗΕ μετά την 01.01.2021 μαζί με τα υπόλοιπα δικαιολογητικά της αίτησης, προκειμένου η αίτηση να θεωρηθεί πλήρης, θα πρέπει να υποβάλλεται και υπεύθυνη δήλωση του νόμιμου εκπροσώπου της Ε.Κοιν. με την οποία θα πρέπει να βεβαιώνει ότι τα μέλη της Ε.Κοιν. δεν συμμετέχουν σε άλλη προυφιστάμενη Ε.Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από  Σταθμό Ανανεώσιμων Πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό.

28.08.2020

Ο ΑΔΜΗΕ θέτει υπόψη των ενδιαφερομένων τα ακόλουθα, σε εφαρμογή της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ 3149/Β/30.07.2020) για τους φωτοβολταϊκούς σταθμούς που απαλλάσσονται της αδειοδότησης (ισχύος ≤ 1MW):

  1. Για τις εκκρεμείς αιτήσεις σύνδεσης φωτοβολταϊκών σταθμών επί εδάφους που έχουν υποβληθεί στον ΑΔΜΗΕ μέχρι και τις 09.08.2020 καθώς και για τις νέες αιτήσεις σύνδεσης φωτοβολταϊκών σταθμών επί εδάφους που θα υποβάλλονται στον ΑΔΜΗΕ μετά τις 10.08.2020, οι ενδιαφερόμενοι πρέπει να υποβάλλουν στην αρμόδια μονάδα υποδοχής του ΑΔΜΗΕ τα εξής:
  • Για σταθμούς που πρόκειται να εγκατασταθούν σε γεωργική (αγροτική) γη, έγγραφο της αρμόδιας Διεύθυνσης Αγροτικής Οικονομίας και Κτηνιατρικής και σχετικό πρακτικό της Περιφερειακής επιτροπής Χωροταξίας και Περιβάλλοντος από τα οποία να προκύπτει ο χαρακτηρισμός της γης (υψηλής ή μη παραγωγικότητας) ή Υπεύθυνη Δήλωση μηχανικού, η οποία δύναται να περιλαμβάνεται επί του τοπογραφικού διαγράμματος που συνοδεύει την αίτηση, ότι το αγροτεμάχιο βρίσκεται σε περιοχή της Αττικής ή περιοχή της Επικράτειας που έχουν καθοριστεί χρήσεις γης εγκεκριμένα Γενικά Πολεοδομικά Σχέδια (Γ.Π.Σ.) ή Σχέδια Χωρικής Οικιστικής Οργάνωσης Ανοιχτής Πόλης (Σ.Χ.Ο.Ο.Α.Π.) του ν.2508/1997 (Α’ 124), σε Ζώνες Οικιστικού Ελέγχου (Ζ.Ο.Ε.) του άρθρου 29 του ν.1337/1983 (Α’ 33) και σε Τοπικά Χωρικά Σχέδια του ν.4447/2016 (Α’ 241), με αναφορά στο αν το αγροτεμάχιο βρίσκεται σε περιοχή που έχει καθοριστεί ως αγροτική γη υψηλής παραγωγικότητας ή όχι.
  • Για σταθμούς που πρόκειται να εγκατασταθούν σε γη άλλης μορφής πλην γεωργικής (αγροτικής), Υπεύθυνη Δήλωση μηχανικού στην οποία θα δηλώνεται ότι ο φωτοβολταϊκός σταθμός εγκαθίσταται σε γη άλλης μορφής πλην γεωργικής (αγροτικής) (π.χ. δασικής, χορτολιβαδικής, κ.ά.).
  1. Διευκρινίζεται ότι αναφορικά με τις εκκρεμείς αιτήσεις για χορήγηση Οριστικής Προσφοράς Σύνδεσης από φωτοβολταϊκούς σταθμούς επί εδάφους που έχουν υποβληθεί στον ΑΔΜΗΕ μέχρι και τις 09.08.2020, τα έγγραφα ή υπεύθυνη δήλωση του μηχανικού της παραγράφου 1 πρέπει να υποβληθούν εντός προθεσμίας ενός (1) μηνός από την έναρξη ισχύος την εν λόγω Υ.Α. (ήτοι ως και τις 09.09.2020), προκειμένου να θεωρηθούν πλήρεις για χορήγηση Οριστικής Προσφοράς Σύνδεσης, σε διαφορετική περίπτωση η αίτηση θα θεωρείται πλήρης για χορήγηση Οριστικής Προσφοράς Σύνδεσης κατά τη χρονική σειρά υποβολής των εγγράφων ή υπεύθυνης δήλωσης του μηχανικού της παραγράφου 1.
  1. Τέλος, για τις νέες αιτήσεις σύνδεσης φωτοβολταϊκών σταθμών επί εδάφους που θα υποβάλλονται στον ΑΔΜΗΕ μετά τις 10.08.2020, οι ενδιαφερόμενοι θα πρέπει απαραίτητα να συνυποβάλλουν με τα υπόλοιπα απαιτούμενα δικαιολογητικά έγγραφα και στοιχεία αίτησης, τα έγγραφα ή υπεύθυνη δήλωση μηχανικού της παραγράφου 1, διαφορετικά ο φάκελος της αίτησης θα θεωρείται ελλιπής και θα επιστρέφεται.

Από την 1η Δεκεμβρίου 2020 ο ΑΔΜΗΕ θα δέχεται τα δικαιολογητικά που συνοδεύουν τα  αιτήματα για χορήγηση Οριστικής ή Μη Οριστικής Προσφοράς Σύνδεσης στο Σύστημα μόνο σε ηλεκτρονική μορφή.

Τα δικαιολογητικά της αίτησης θα είναι κατάλληλα αρχειοθετημένα σε υποφακέλους και αποθηκευμένα σε στοιχείο μνήμης ενιαίου σειριακού διαύλου (USB memory stick). Υπεύθυνες δηλώσεις θα κατατίθενται έντυπα.

Τα αιτήματα και οι υπεύθυνες δηλώσεις συνοδευόμενα από το USB memory stick θα κατατίθενται στη Διεύθυνση Στρατηγικής & Σχεδιασμού Ανάπτυξης Συστήματος (ΑΔΜΗΕ/ΔΣΣΑΣ ) στη διεύθυνση: Δυρραχίου 89, Αθήνα 104 43. Κάθε Παραγωγός ή αντίκλητος επικοινωνίας θα πρέπει υποχρεωτικά να δηλώνει στο αίτημά του διεύθυνση ηλεκτρονικού ταχυδρομείου για επικοινωνία.

08.08.2025

Οι Διαχειριστές Συστήματος και Δικτύου ανακοινώνουν το αδιάθετο περιθώριο απορρόφησης ισχύος από σταθμούς ΑΠΕ & ΣΗΘΥΑ στο χαρακτηρισμένο με τις υπ’ αριθ. 136/2006 και 96/2007 Αποφάσεις της ΡΑΑΕΥ κορεσμένο δίκτυο της νήσου Ευβοίας, λαμβάνοντας υπόψη τα περιθώρια που αναφέρονται στις Αποφάσεις ΡΑΑΕΥ 1253/2010 και 1291/2011 και στους νόμους 3468/2006 (ΦΕΚ  Α΄129/27.6.2006), 4546/2018 (ΦΕΚ 101/Α/12.06.2018), 4819/2021 (ΦΕΚ 129/Α/23.07.2021), 5106/2024 (ΦΕΚ Α 63/1.5.2024), όπως ισχύουν, και την μέχρι σήμερα δέσμευση ισχύος από σταθμούς, σύμφωνα με τον παρακάτω Πίνακα:



Το ως άνω αδιάθετο περιθώριο θα καλυφθεί από τους Διαχειριστές μέσω έκδοσης Οριστικών Προσφορών Σύνδεσης σε σταθμούς της Ενιαίας λίστας ΑΔΜΗΕ και ΔΕΔΔΗΕ εκκρεμών αιτημάτων χορήγησης οριστικής προσφοράς σύνδεσης σε σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της νήσου Ευβοίας, σύμφωνα με τα όσα αναφέρονται στο ΜΕΡΟΣ Δ’ (Πλαίσιο Προτεραιότητας που εφαρμόζεται από τον Διαχειριστή του Συστήματος και τον Διαχειριστή του Δικτύου σε περιοχές με κορεσμένα Δίκτυα) της Υ.Α. ΥΠΕΝ/ΓΔΕ/84014/7123, ΦΕΚ Β΄4333/12.08.2022, όπως ισχύει.



05.08.2025

Ανακοίνωση σε εφαρμογή της υπ’ αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ 5342/Β/17.10.2022) Υ.Α. για φωτοβολταϊκούς σταθμούς



Οι αρμόδιοι Διαχειριστές (ΔΕΔΔΗΕ Α.Ε. και ΑΔΜΗΕ Α.Ε.), σε εφαρμογή του άρθρου 3 της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ Β’ 5342/17.10.2022), αναφορικά με τον καθορισμό του μεγίστου ορίου συνολικής ισχύος φωτοβολταϊκών σταθμών σε αγροτική γη εντός του οποίου είναι επιτρεπτή η εγκατάσταση φωτοβολταϊκού σταθμού ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας σε MW ανά Περιφερειακή Ενότητα, συνεργάζονται μεταξύ τους για τη συγκέντρωση όλων των απαραίτητων στοιχείων για τη διενέργεια του ελέγχου μη υπέρβασης του μέγιστου ορίου συνολικής ισχύος φωτοβολταϊκών σταθμών σε αγροτική γη, δημοσιοποιούν δε τα στοιχεία αυτά στους δικτυακούς τους τόπους.

Στο πλαίσιο αυτό αναρτάται από κοινού ο συνημμένος Πίνακας με τα εναπομείναντα όρια ισχύος για φωτοβολταϊκούς σταθμούς ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας ανά Περιφερειακή Ενότητα.

Επιπλέον, τίθεται υπόψη των ενδιαφερομένων ότι στις Περιφερειακές Ενότητες, στις οποίες έχει καλυφθεί το μέγιστο αναγραφόμενο στην ανωτέρω Υ.Α. όριο συνολικής ισχύος από φωτοβολταϊκούς σταθμούς σε αγροτική γη που δεσμεύουν ηλεκτρικό χώρο στο Σύστημα ή στο Δίκτυο, οι Διαχειριστές προβαίνουν στα κάτωθι:

  • Παύουν να εξετάζουν νέες αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση φωτοβολταϊκών σταθμών εγκατεστημένης ισχύος ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας στις υπόψη περιοχές.

  • Απορρίπτουν τις εκκρεμείς αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση φωτοβολταϊκών σταθμών εγκατεστημένης ισχύος ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας στις υπόψη περιοχές καθώς και τις αιτήσεις για τις οποίες έχει χορηγηθεί Αδυναμία Σύνδεσης και έχει εκδηλωθεί ενδιαφέρον για διατήρηση σε εκκρεμότητα της αίτησης για χορήγηση Οριστικής Προσφοράς Σύνδεσης.

  • Σε περίπτωση κοινών αιτημάτων απαλλασσόμενων σταθμών του άρθρου 14 του ν. 4951/2022, απορρίπτουν το αίτημα κατά το μέρος που αφορά σταθμούς, οι οποίοι προορίζονται για εγκατάσταση σε αγροτική γη υψηλής παραγωγικότητας. O αρμόδιος Διαχειριστής ενημερώνει τον αιτούντα ότι το αίτημα πρόκειται να εξεταστεί μόνο για το εναπομείναν μέρος του αιτήματος. Αιτήματα που έχουν κατατεθεί στον Διαχειριστή του Συστήματος μέχρι την 31.10.2024 σύμφωνα με το άρθρο 59 του ν. 5151/2024 (ΦΕΚ Α’ 173/04.11.2024), θα εξεταστούν μόνο εφόσον η συνολική ισχύς του αιτήματος με τους εναπομείναντες σταθμούς είναι άνω των   8 MW. Κοινά αιτήματα που έχουν κατατεθεί στον Διαχειριστή του Συστήματος μετά την 31.10.2024 σύμφωνα με το άρθρο 59 του ν. 5151/2024 (ΦΕΚ Α’ 173/04.11.2024), θα εξεταστούν μόνο εφόσον η συνολική ισχύς του αιτήματος με τους εναπομείναντες σταθμούς είναι άνω των 10 MW.

  • Εξακολουθούν να εξετάζουν εκκρεμή ή νέα κοινά αιτήματα ή αυτοτελείς αιτήσεις που αφορούν στις εν λόγω Περιφερειακές Ενότητες, εφόσον οι σταθμοί που απαρτίζουν αυτά τα αιτήματα εγκαθίστανται σε γήπεδα/αγροτεμάχια που δεν έχουν χαρακτηριστεί ως αγροτική γη υψηλής παραγωγικότητας ή εξαιρούνται κατά νόμο από τους σχετικούς περιορισμούς εγκατάστασης.

Κατά τα λοιπά ισχύουν οι διατάξεις της ΥΑ ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ Β’ 5342/17.10.2022).

ΤΕΛΙΚΟ περιθώρια_φ-β_σε_αγροτική_γη_25.07.2025.xls

 07.03.2025

Ανακοίνωση σε εφαρμογή της υπ΄ αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ 5342/Β/17.10.2022) Υ.Α.

για φωτοβολταϊκούς σταθμούς



Οι αρμόδιοι Διαχειριστές (ΔΕΔΔΗΕ Α.Ε. και ΑΔΜΗΕ Α.Ε.), σε εφαρμογή του άρθρου 3 της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ Β’ 5342/17.10.2022), αναφορικά με τον καθορισμό του μεγίστου ορίου συνολικής ισχύος φωτοβολταϊκών σταθμών σε αγροτική γη εντός του οποίου είναι επιτρεπτή η εγκατάσταση φωτοβολταϊκού σταθμού ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας σε MW ανά Περιφερειακή Ενότητα, συνεργάζονται μεταξύ τους για τη συγκέντρωση όλων των απαραίτητων στοιχείων για τη διενέργεια του ελέγχου μη υπέρβασης του μέγιστου ορίου συνολικής ισχύος φωτοβολταϊκών σταθμών σε αγροτική γη, δημοσιοποιούν δε τα στοιχεία αυτά στους δικτυακούς τους τόπους.

Στο πλαίσιο αυτό αναρτάται από κοινού ο συνημμένος Πίνακας με τα εναπομείναντα όρια ισχύος για φωτοβολταϊκούς σταθμούς ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας ανά Περιφερειακή Ενότητα.

Επιπλέον, τίθεται υπόψη των ενδιαφερομένων ότι στις Περιφερειακές Ενότητες, στις οποίες έχει καλυφθεί το μέγιστο αναγραφόμενο στην ανωτέρω Υ.Α. όριο συνολικής ισχύος από φωτοβολταϊκούς σταθμούς σε αγροτική γη που δεσμεύουν ηλεκτρικό χώρο στο Σύστημα ή στο Δίκτυο, οι Διαχειριστές προβαίνουν στα κάτωθι:

  • Παύουν να εξετάζουν νέες αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση φωτοβολταϊκών σταθμών εγκατεστημένης ισχύος ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας στις υπόψη περιοχές.

  • Απορρίπτουν τις εκκρεμείς αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση φωτοβολταϊκών σταθμών εγκατεστημένης ισχύος ≤ 1 MW σε αγροτική γη υψηλής παραγωγικότητας στις υπόψη περιοχές καθώς και τις αιτήσεις για τις οποίες έχει χορηγηθεί Αδυναμία Σύνδεσης και έχει εκδηλωθεί ενδιαφέρον για διατήρηση σε εκκρεμότητα της αίτησης για χορήγηση Οριστικής Προσφοράς Σύνδεσης.

  • Σε περίπτωση κοινών αιτημάτων απαλλασσόμενων σταθμών του άρθρου 14 του ν. 4951/2022, απορρίπτουν το αίτημα κατά το μέρος που αφορά σταθμούς, οι οποίοι προορίζονται για εγκατάσταση σε αγροτική γη υψηλής παραγωγικότητας. O αρμόδιος Διαχειριστής ενημερώνει τον αιτούντα ότι το αίτημα πρόκειται να εξεταστεί μόνο για το εναπομείναν μέρος του αιτήματος.  Αιτήματα που έχουν κατατεθεί στον Διαχειριστή του Συστήματος μέχρι την 31.10.2024 σύμφωνα με το άρθρο 59 του ν. 5151/2024 (ΦΕΚ Α’ 173/04.11.2024), θα εξεταστούν μόνο εφόσον η συνολική ισχύς του αιτήματος με τους εναπομείναντες σταθμούς είναι άνω των  8 MW. Κοινά αιτήματα που έχουν κατατεθεί στον Διαχειριστή του Συστήματος μετά την 31.10.2024 σύμφωνα με το άρθρο 59 του ν. 5151/2024 (ΦΕΚ Α’ 173/04.11.2024), θα εξεταστούν μόνο εφόσον η συνολική ισχύς του αιτήματος με τους εναπομείναντες σταθμούς είναι άνω των 10 MW.

  • Εξακολουθούν να εξετάζουν εκκρεμή ή νέα κοινά αιτήματα ή αυτοτελείς αιτήσεις που αφορούν στις εν λόγω Περιφερειακές Ενότητες, εφόσον οι σταθμοί που απαρτίζουν αυτά τα αιτήματα εδράζονται σε γήπεδα/αγροτεμάχια που δεν έχουν χαρακτηριστεί ως αγροτική γη υψηλής παραγωγικότητας ή εξαιρούνται κατά νόμο από τους σχετικούς περιορισμούς εγκατάστασης.

Κατά τα λοιπά ισχύουν οι διατάξεις της ΥΑ ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ Β’ 5342/17.10.2022).

ΠΕΡΙΘΩΡΙΑ ΑΓΡΟΤΙΚΗΣ ΓΗΣ (ΦΕΚ 5342_22) ΑΔΜΗΕ-ΔΕΔΔΗΕ 21-02-2025.xls

08.11.2024



Οι Διαχειριστές Συστήματος και Δικτύου ανακοινώνουν το αδιάθετο περιθώριο ασφαλούς απορρόφησης ισχύος από σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου (δίκτυο κατάντη του ΚΥΤ Κουμουνδούρου), λαμβάνοντας υπόψη τα περιθώρια που αναφέρονται στην Απόφαση ΡΑΕ 663/2019 (ΦΕΚ 3660 Β’/2.10.2019) και την μέχρι σήμερα δέσμευση ισχύος από σταθμούς σε λειτουργία και με Οριστική Προφορά Σύνδεσης (ΟΠΣ) καθώς και από σταθμούς της παρ.1 του Άρθρου 132 του ν.4819/2021 όπως ισχύει, σύμφωνα με τον παρακάτω Πίνακα:



Αιολικοί Σταθμοί (MW)

Φωτοβολταϊκοί Σταθμοί  (MW)

Μικροί
Υδρ/κοί Σταθμοί (
MW)

Σταθμοί
Βιομάζας,
Βιοαερίου,
Γεωθερμίας, Ηλιοθερμικοί,
ΣΗΘΥΑ (
MW)

Σταθμοί ΑΠΕ των διατάξεων της παρ. 2 του άρθρου 60 του ν. 4546/2018 (Μόνο από Εν. Κοιν.) (MW)

Σύνολο (MW)

Περιθώρια Απόφ. ΡΑΕ 663/2019

1200,00

900,00

100,00

80,00

70,00

2350,00

Δέσμευση ισχύος (Σταθμοί σε Λειτουργία και με ΟΠΣ)

1183,51

801,31

62,65

73,04

70,00

2190,51

Δεσμευμένα προς διάθεση στους σταθμούς της παρ.1 του Άρθρου 132 του ν.4819/2021 όπως ισχύει



86,00







86,00

Αδιάθετο Περιθώριο

16,49

12,69

37,35

6,96

0,00

73,49



Το ως άνω αδιάθετο περιθώριο θα καλυφθεί από τους Διαχειριστές μέσω έκδοσης Οριστικών Προσφορών Σύνδεσης σε σταθμούς της επικαιροποιημένης Ενιαίας λίστας ΑΔΜΗΕ και ΔΕΔΔΗΕ εκκρεμών αιτημάτων χορήγησης οριστικής προσφοράς σύνδεσης σε σταθμούς ΑΠΕ & ΣΗΘΥΑ στο κορεσμένο δίκτυο της Πελοποννήσου, σύμφωνα με τα όσα αναφέρονται στο ΜΕΡΟΣ Δ’ (Πλαίσιο Προτεραιότητας που εφαρμόζεται από τον Διαχειριστή του Συστήματος και τον Διαχειριστή του Δικτύου σε περιοχές με κορεσμένα Δίκτυα) της Υ.Α. ΥΠΕΝ/ΓΔΕ/84014/7123, ΦΕΚ Β΄4333/12.08.2022, όπως ισχύει. Για τους σταθμούς που πρόκειται να εγκατασταθούν στην περιοχή της Τροιζηνίας δεν δύναται προς το παρόν να εκδοθεί Οριστική Προσφορά Σύνδεσης λόγω κορεσμού του τοπικού δικτύου 150 kV, τουλάχιστον μέχρι την ολοκλήρωση του έργου ενίσχυσης του εν λόγω δικτύου οπότε και θα επανεξεταστεί η παραπάνω δυνατότητα. Το εν λόγω έργο εκτιμάται ότι θα έχει ολοκληρωθεί το Β’ εξάμηνο του 2025. (Έργο 14.21 του Προκαταρκτικού Σχεδίου του Δεκαετούς Προγράμματος Ανάπτυξης (ΔΠΑ) του ΕΣΜΗΕ περιόδου 2024 – 2033).

Τέλος, στον Πίνακα που ακολουθεί περιλαμβάνεται η δέσμευση ισχύος από σταθμούς ΑΠΕ και ΣΗΘΥΑ σε Λειτουργία και με ΟΠΣ  στο δίκτυο της Πελοποννήσου που δεν περιλαμβάνονται στα περιθώρια της Απόφ. ΡΑΕ 663/2019.





Αιολικοί Σταθμοί (ΜW)

Φωτοβολταϊκοί Σταθμοί (ΜW)

ΣΗΘΥΑ W)

Σύνολο W)

Σταθμοί Άρθ. 125 Ν.4685/2020

20,70

-

-

20,70

Σταθμοί παρ.5 Άρθ. 132 Ν.4819/2021 (Άρθ. 104 Ν.4951/2022)

17,70

-

-

17,70

Σταθμοί παρ.7 Άρθ. 132 Ν.4819/2021 (Άρθ. 104 Ν.4951/2022)

22,50

-

-

22,50

Αυτοπαραγωγοί

-



168,10

168,10

Σταθμοί παρ.1 Άρθ. 6 Ν.4203/2013

72,30

-

-

72,30

ΦΒ Ειδικού Προγράμματος ΦΕΚ Β 1079/2009

-

62,22

-

62,22

Αυτοπαραγωγοί χωρίς έγχυση περ. στ) παρ. 1 Άρθ. 14, Ν.3468/2006

-

-

50,00

50,00

Σταθμοί αυτοκατανάλωσης με ταυτοχρονισμένο και εικονικό ταυτοχρονισμένο  συμψηφισμό και σταθμοί του άρθρου 14A (παρ.7  Άρθ. 14 N.3468/06 με Άρθ. 28 του Ν. 5151/2024) (ΔΙΑΧ. ΣΥΣΤΗΜΑΤΟΣ ΕΩΣ 100MW)

-

94,10

-

94,10

Σταθμοί αυτοκατανάλωσης με ταυτοχρονισμένο και εικονικό ταυτοχρονισμένο  συμψηφισμό και σταθμοί του άρθρου 14A (παρ.7  Άρθ. 14 N.3468/06 με Άρθ. 28 του Ν. 5151/2024) (ΔΙΑΧ. ΔΙΚΤΥΟΥ ΕΩΣ 350MW)

-

242,67

-



242,67

Σχεδίου Δίκαιης Αναπτυξιακής Μετάβασης (ΣΔΑΜ) σε «Ζώνες Απολιγνιτοποίησης» (Ζ.ΑΠ. Μεγαλόπολης)

-

490,00

-

490,00

Σύνολο W)

133,20

888,99

218,10

1240,29



Σύμφωνα με την παρ. 12 του Άρθ. 97 του Ν. 4951/2022 (όπως προστέθηκε με το Άρθ. 60 του Ν. 5151/2024) με την εξάντληση των διαθεσίμων περιθωρίων, λοιπές εκκρεμείς αιτήσεις σύνδεσης σταθμών Α.Π.Ε. απορρίπτονται από τους αρμόδιους Διαχειριστές και εγγυητικές επιστολές που έχουν υποβληθεί επιστρέφονται.

 ΕΝΙΑΙΑ ΛΙΣΤΑ ΕΚΚΡΕΜΩΝ ΑΙΤΗΜΑΤΩΝ ΑΔΜΗΕ-ΔΕΔΔΗΕ ΤΗΣ ΠΕΛΟΠΟΝΝΗΣΟΥ (Οκτώβριος 2024).xls

03.09.2024

Ανακοίνωση σε εφαρμογή της υπ΄ αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ 5342/Β/17.10.2022) Υ.Α. για φωτοβολταϊκούς σταθμούς



Οι αρμόδιοι Διαχειριστές (ΔΕΔΔΗΕ Α.Ε. και ΑΔΜΗΕ Α.Ε.), σε εφαρμογή του άρθρου 3 της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ Β’ 5342/17.10.2022), αναφορικά με τον καθορισμό του μεγίστου ορίου συνολικής ισχύος  φωτοβολταϊκών σταθμών σε αγροτική γη εντός του οποίου είναι επιτρεπτή η εγκατάσταση φωτοβολταϊκού σταθμού ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας σε MW ανά Περιφερειακή Ενότητα, συνεργάζονται μεταξύ τους για τη συγκέντρωση όλων των απαραίτητων στοιχείων για τη διενέργεια του ελέγχου μη υπέρβασης του μέγιστου ορίου συνολικής ισχύος φωτοβολταϊκών σταθμών σε αγροτική γη, δημοσιοποιούν δε τα στοιχεία αυτά στους δικτυακούς τους τόπους.

Στο πλαίσιο αυτό αναρτάται από κοινού ο συνημμένος Πίνακας  με τα εναπομείναντα όρια ισχύος για φωτοβολταϊκούς σταθμούς ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας ανά Περιφερειακή Ενότητα.

Επιπλέον, τίθεται υπόψη των ενδιαφερομένων ότι στις Περιφερειακές Ενότητες, στις οποίες έχει καλυφθεί το μέγιστο αναγραφόμενο στην ανωτέρω Υ.Α. όριο συνολικής ισχύος από φωτοβολταϊκούς σταθμούς σε αγροτική γη που δεσμεύουν ηλεκτρικό χώρο στο Σύστημα ή στο Δίκτυο, οι Διαχειριστές προβαίνουν στα κάτωθι:

·           Παύουν να εξετάζουν νέες αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση φωτοβολταϊκών σταθμών εγκατεστημένης ισχύος ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας στις υπόψη περιοχές.

·           Απορρίπτουν τις εκκρεμείς αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση φωτοβολταϊκών σταθμών εγκατεστημένης ισχύος ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας στις υπόψη περιοχές καθώς και τις αιτήσεις για τις οποίες έχει χορηγηθεί Αδυναμία Σύνδεσης και έχει εκδηλωθεί  ενδιαφέρον για διατήρηση σε εκκρεμότητα της αίτησης για χορήγηση Οριστικής Προσφοράς Σύνδεσης.

·           Σε περίπτωση κοινών αιτημάτων απαλλασσόμενων σταθμών του άρθρου 14 του ν. 4951/2022, απορρίπτουν το αίτημα κατά το μέρος που αφορά σταθμούς, οι οποίοι προορίζονται για εγκατάσταση σε αγροτική γη υψηλής παραγωγικότητας. O αρμόδιος Διαχειριστής ενημερώνει τον αιτούντα ότι το αίτημα πρόκειται να εξεταστεί μόνο για το εναπομείναν μέρος του αιτήματος.  Αιτήματα που έχουν κατατεθεί στον Διαχειριστή του Συστήματος, θα εξεταστούν μόνο εφόσον η συνολική ισχύς του αιτήματος με τους εναπομείναντες σταθμούς είναι άνω των 8 MW.

·           Εξακολουθούν να εξετάζουν εκκρεμή ή νέα κοινά αιτήματα ή αυτοτελείς αιτήσεις που αφορούν στις εν λόγω Περιφερειακές Ενότητες, εφόσον οι σταθμοί που απαρτίζουν αυτά τα αιτήματα εδράζουν σε γήπεδα/αγροτεμάχια που δεν έχουν χαρακτηριστεί ως αγροτική γη υψηλής παραγωγικότητας ή εξαιρούνται κατά νόμο από τους σχετικούς περιορισμούς εγκατάστασης.

Κατά τα λοιπά ισχύουν οι διατάξεις της ΥΑ ΥΠΕΝ/ΔΑΠΕΕΚ/104605/4389 (ΦΕΚ Β’ 5342/17.10.2022).



ΠΕΡΙΘΩΡΙΑ ΑΓΡΟΤΙΚΗΣ ΓΗΣ (ΦΕΚ Β 5342_22) ΑΔΜΗΕ - ΔΕΔΔΗΕ.xls

16.11.2023

Οι Διαχειριστές Συστήματος και Δικτύου ανακοινώνουν το αδιάθετο περιθώριο ασφαλούς απορρόφησης ισχύος από σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου (δίκτυο κατάντη του ΚΥΤ Κουμουνδούρου), λαμβάνοντας υπόψη τα περιθώρια που αναφέρονται στην Απόφαση ΡΑΕ 663/2019 (ΦΕΚ 3660 Β’/2.10.2019) και την μέχρι σήμερα δέσμευση ισχύος από σταθμούς σε λειτουργία και με Οριστική Προφορά Σύνδεσης (ΟΠΣ) καθώς και από σταθμούς της παρ.1 του Άρθρου 132 του ν.4819/2021 όπως ισχύει, σύμφωνα με τον παρακάτω Πίνακα:



Αιολικοί Σταθμοί

Φωτοβολταϊκοί Σταθμοί

Μικροί
Υδρ/κοί Σταθμοί

Σταθμοί
Βιομάζας,
Βιοαερίου,
Γεωθερμίας, Ηλιοθερμικοί,
ΣΗΘΥΑ

Σταθμοί ΑΠΕ των διατάξεων της παρ. 2 του άρθρου 60 του ν. 4546/2018 (Μόνο από Εν. Κοιν.)

Σύνολο

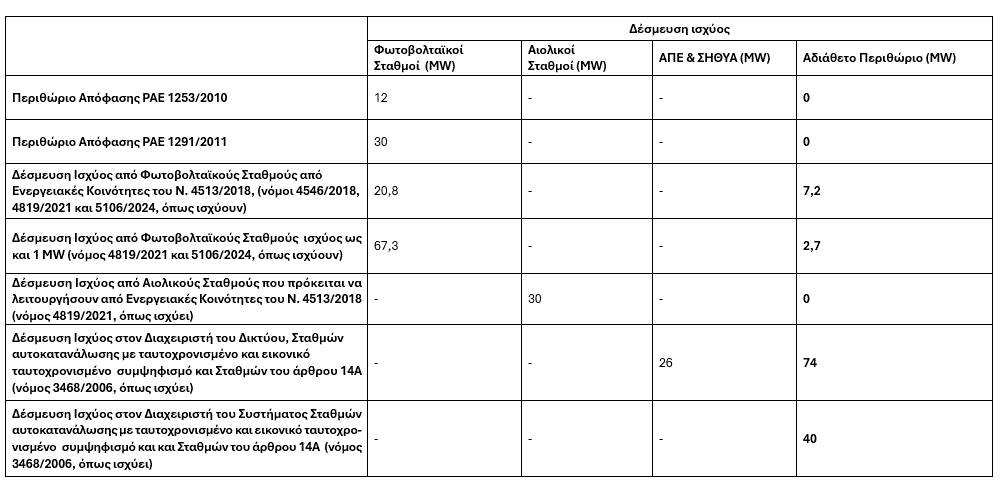

Περιθώρια Απόφ. ΡΑΕ 663/2019 (MW)

1200,00

900,00

100,00

80,00

70,00

2350,00

Δέσμευση ισχύος (Σταθμοί σε Λειτουργία και με ΟΠΣ) (MW)

1.184,95

805,83

62,65

14,50

70,00

2137,93

Δεσμευμένα προς διάθεση στους σταθμούς της παρ.1 του Άρθρου 132 του ν.4819/2021 όπως ισχύει



86,00







86,00

Αδιάθετο Περιθώριο (MW)

15,05

8,17

37,35

65,50

0

126,07



Το ως άνω αδιάθετο περιθώριο θα καλυφθεί από τους Διαχειριστές μέσω έκδοσης Οριστικών Προσφορών Σύνδεσης σε σταθμούς της επικαιροποιημένης Ενιαίας λίστας ΑΔΜΗΕ και ΔΕΔΔΗΕ εκκρεμών αιτημάτων χορήγησης οριστικής προσφοράς σύνδεσης σε σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου, σύμφωνα με τα όσα αναφέρονται στο ΜΕΡΟΣ Δ’ (Πλαίσιο Προτεραιότητας που εφαρμόζεται από τον Διαχειριστή του Συστήματος και τον Διαχειριστή του Δικτύου σε περιοχές με κορεσμένα Δίκτυα) της Υ.Α. ΥΠΕΝ/ΓΔΕ/84014/7123, ΦΕΚ Β΄4333/12.08.2022, όπως ισχύει. Για τους σταθμούς που πρόκειται να εγκατασταθούν στην περιοχή της Τροιζηνίας δεν δύναται προς το παρόν να εκδοθεί Οριστική Προσφορά Σύνδεσης λόγω κορεσμού του τοπικού δικτύου 150 kV, τουλάχιστον μέχρι την ολοκλήρωση του έργου ενίσχυσης του εν λόγω δικτύου οπότε και θα επανεξεταστεί η παραπάνω δυνατότητα. Το εν λόγω έργο εκτιμάται ότι θα έχει ολοκληρωθεί το Β’ εξάμηνο του 2025. (Έργο 14.21 του Προκαταρκτικού Σχεδίου του Δεκαετούς Προγράμματος Ανάπτυξης (ΔΠΑ) του ΕΣΜΗΕ περιόδου 2024 – 2033).

Τέλος, στον Πίνακα που ακολουθεί περιλαμβάνεται η δέσμευση ισχύος από σταθμούς ΑΠΕ και ΣΗΘΥΑ σε Λειτουργία και με ΟΠΣ  στο δίκτυο της Πελοποννήσου που δεν περιλαμβάνονται στα περιθώρια της Απόφ. ΡΑΕ 663/2019.



Αιολικοί Σταθμοί

Φωτοβολταϊκοί Σταθμοί

ΣΗΘΥΑ

Σύνολο

Σταθμοί Άρθρου 125 Ν.4685/2020 (MW)

20,7

-

-

20,7

Σταθμοί Παρ.5 Άρθρου 104 Ν.4951/2022 (MW)

10,4

-

-

10,4

Σταθμοί Παρ.7 Άρθρου 132 Ν.4819/2021 (MW)

22,5

-

-

22,5

Αυτοπαραγωγοί/Net Metering (MW)

-

166,956

118,35

285,306

Σταθμοί Παρ.1 Άρθρου 6 Ν.4203/2013

72,3

-

-

72,3

ΦΒ Ειδικού Προγράμματος ΦΕΚ Β 1079/2009 (MW)

-

62,206

-

62,206

Σύνολο (MW)

125,9

229,162

118,35

473,412



ΕΝΙΑΙΑ ΛΙΣΤΑ ΕΚΚΡΕΜΩΝ ΑΙΤΗΜΑΤΩΝ ΑΔΜΗΕ ΔΕΔΔΗΕ ΤΗΣ ΠΕΛΟΠΟΝΝΗΣΟΥ

09.03.2022

Ανακοίνωση σε εφαρμογή της υπ΄ αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ  3149/Β/30.07.2020) Υ.Α. για φωτοβολταϊκούς σταθμούς



Οι αρμόδιοι Διαχειριστές (ΔΕΔΔΗΕ Α.Ε. και ΑΔΜΗΕ Α.Ε.), σε εφαρμογή της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ 3149/Β/30.07.2020), αναφορικά με τον καθορισμό του μεγίστου ορίου συνολικής ισχύος  φωτοβολταϊκών σταθμών σε αγροτική γη εντός του οποίου είναι επιτρεπτή η εγκατάσταση φωτοβολταϊκού σταθμού ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας σε MW ανά Περιφερειακή Ενότητα, αναρτούν από κοινού Πίνακα με τα εναπομείναντα όρια ισχύος για φωτοβολταϊκούς σταθμούς ανά Περιφερειακή Ενότητα και θέτουν υπόψη των ενδιαφερομένων τα ακόλουθα:



Στις Περιφερειακές Ενότητες, όπου έχει καλυφθεί το μέγιστο αναγραφόμενο στην ανωτέρω Υ.Α. όριο συνολικής ισχύος από φωτοβολταϊκούς σταθμούς που δεσμεύουν ηλεκτρικό χώρο στο Σύστημα ή στο Δίκτυο, παύει η εξέταση  αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης φωτοβολταϊκών σταθμών, ισχύος  ≤ 1MW, που πρόκειται να εγκατασταθούν σε αγροτική γη Υψηλής Παραγωγικότητας.  Ως εκ τούτου οι Διαχειριστές προβαίνουν στα κάτωθι:



  • Απορρίπτουν τις εκκρεμείς αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης καθώς και τις αιτήσεις για τις οποίες έχει χορηγηθεί Αδυναμία Σύνδεσης και έχει εκδηλωθεί  ενδιαφέρον για διατήρηση σε εκκρεμότητα για χορήγηση Οριστικής Προσφοράς Σύνδεσης, με επιστροφή των υποβληθέντων φακέλων στους ενδιαφερόμενους.
  • Για κοινά αιτήματα απαλλασσόμενων σταθμών, αυτόκλητα αποσύρονται οι σταθμοί που προβλέπονται για εγκατάσταση σε αγροτική γη υψηλής παραγωγικότητας, ενώ προχωρά η εξέταση του αιτήματος με τους υπόλοιπους σταθμούς, με την προϋπόθεση ότι υπερβαίνουν, αθροιστικά, το όριο των 8.0 MW. Σε αντίθετη περίπτωση, αποσύρεται ολόκληρο το αίτημα και σταματά κάθε περεταίρω επεξεργασία του φακέλου.
  • Παύουν να υποδέχονται νέες αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης.
  • Για τις περιπτώσεις νέων κοινών αιτημάτων που αφορούν στις εν λόγω Περιφερειακές Ενότητες, οι σταθμοί που θα συμμετέχουν σε αυτά τα αιτήματα θα πρέπει υποχρεωτικά να αναφέρονται σε γήπεδα/αγροτεμάχια που δεν έχουν χαρακτηριστεί ως αγροτική γη υψηλής παραγωγικότητας.
  • Συνεχίζουν την εξέταση αιτήσεων χορήγησης Οριστικής Προσφοράς Σύνδεσης φωτοβολταϊκών σταθμών, ισχύος  ≤ 1MW, που δεν εγκαθίστανται σε αγροτική γη Υψηλής Παραγωγικότητας.



ΟΡΙΑ ΑΓΡΟΤΙΚΗΣ ΓΗΣ 08.03.2022.xls

08.03.2019

Οι Διαχειριστές Συστήματος και Δικτύου ενημερώνουν ότι έχει αναρτηθεί στους ιστοτόπους τους Επικαιροποιημένη ενιαία λίστα ΑΔΜΗΕ και ΔΕΔΔΗΕ εκκρεμών αιτημάτων χορήγησης οριστικής προσφοράς σύνδεσης σε σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου (δίκτυο κατάντη του ΚΥΤ Κουμουνδούρου). Η κατάρτισή της βασίζεται στις προβλέψεις της κείμενης νομοθεσίας και τις σχετικές κατευθύνσεις της Ρυθμιστικής Αρχής Ενέργειας και υπόκειται στη βασική αρχή της χρονικής προτεραιότητας των αιτημάτων (ημερομηνία αιτήματος έκδοσης οριστικής προσφοράς ή ημερομηνία υποβολής αρχικού αιτήματος με πλήρη φάκελο για τα έργα που λαμβάνουν εξαρχής οριστική προσφορά), ενώ έχουν ληφθεί υπόψη και οι νομοθετικές διατάξεις που παρέχουν προτεραιότητα εξέτασης σε συγκεκριμένες κατηγορίες αιτημάτων, με διακριτή αναφορά των σχετικών κατά περίπτωση νομοθετημάτων. Δεδομένης της ανάγκης αναθεώρησης του αρχικώς θεωρηθέντος ορίου ασφαλούς απορρόφησης ισχύος από σταθμούς ΑΠΕ στην Πελοπόννησο με βάση τις τρέχουσες συνθήκες, η οποία και θα καθορίσει τυχόν περιθώριο ισχύος προς διάθεση στα αιτήματα της ενιαίας λίστας στο μεσοδιάστημα μέχρι την επέκταση του δικτύου των 400 kV στην Πελοπόννησο, οπότε και θα προκύψει νέο ουσιώδες περιθώριο για απορρόφηση ισχύος από σταθμούς ΑΠΕ, η χορήγηση οριστικών προσφορών σύνδεσης επί του παρόντος τελεί υπό αναστολή. Σε κάθε περίπτωση το εκάστοτε περιθώριο ισχύος θα διατεθεί από τον ΑΔΜΗΕ και τον ΔΕΔΔΗΕ στους σταθμούς ΑΠΕ με βάση την σειρά προτεραιότητας που προκύπτει από την ενιαία λίστα.



Βλ. και ανακοίνωση στις 16.11.2023

25.02.2026

46η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 23.01.2026 έως τις 25.02.2026, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_23_01_2026 έως 25_02_2026.xls

22.01.2026

45η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 20.12.2025 έως τις 22.01.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Ορθή_Επανάληψη_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_20_12_2025 έως 22_1_2026.xls

19.12.2025

44η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.11.2025 έως τις 19.12.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Ορθή Επανάληψη_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_11_2025 έως 19_12_2025.xls

25.11.2025

43η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 31.10.2025 έως τις 25.11.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_31_10_2025 έως 25_11_2025.xls

30.10.2025

42η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 27.09.2025 έως τις 30.10.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_27_09_2025 έως 30_10_2025_Ορθή Επανάληψη.xls

26.09.2025

41η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 30.08.2025 έως τις 26.09.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Ορθή Επανάληψη_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_30_08_2025 έως 26_09_2025.xls

05.09.2025

40η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.07.2025 έως τις 29.08.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_07_2025 έως 29_08_2025.xls

25.07.2025

39η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 25.06.2025 έως τις 25.07.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_25_06_2025 έως 25_07_2025.xls

24.06.2025

38η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 23.05.2025 έως τις 24.06.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό



Ορθή_Επανάληψη_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_23_05_2025 έως 24_06_2025.xls

22.05.2025

37η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 30.04.2025 έως τις 22.05.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_30_04_2025 έως 22_05_2025.xls

29.04.2025

36η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 28.03.2025 έως τις 29.04.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Ορθή Επανάληψη_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_28_03_2025 έως 29_04_2025.xls

27.03.2025

35η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 28.02.2025 έως τις 27.03.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_28_02_2025 έως 27_03_2025.xls

27.02.2025

34η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 25.01.2025 έως τις 27.02.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_25_01_2025 έως 27_02_2025.xls

24.01.2025

33η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 21.12.2024 έως τις 24.01.2025, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_21_12_2024 έως 24_01_2025.xls

20.12.2024

32η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.11.2024 έως τις 20.12.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_11_2024 έως 20_12_2024.xls

25.11.2024

31η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.10.2024 έως τις 25.11.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_10_2024 έως 25_11_2024.xls



25.10.2024

30η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 24.09.2024 έως τις 25.10.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_24_09_2024 έως 25_10_2024.xls

23.09.2024

29η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 24.08.2024 έως τις 23.09.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_24_08_2024 έως 23_09_2024.xls

23.08.2024

28η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 20.07.2024 έως τις 23.08.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_20_07_2024 έως 23_08_2024.xls

19.07.2024

27η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 29.06.2024 έως τις 19.07.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_29_06_2024 έως 19_07_2024.xls

28.06.2024

26η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 25.05.2024 έως τις 28.06.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_25_05_2024 έως 28_06_2024.xls

24.05.2024

25η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 27.04.2024 έως τις 24.05.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_27_04_2024 έως 24_05_2024.xls

26.04.2024

24η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 22.03.2024 έως τις 26.04.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_22_03_2024 έως 26_04_2024.xls

21.03.2024

23η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 27.02.2024 έως τις 21.03.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_27_02_2024_έως_21_03_2024.xls

26.02.2024

22η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 25.01.2024 έως τις 26.02.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_25_01_2024_έως_26_02_2024.xls



24.01.2024

21η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης

Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 22.12.2023 έως τις 24.01.2024, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_22_12_2023_έως_24_01_2024.xls

21.12.2023

20η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης

Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 28.11.2023 έως τις 21.12.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_28_11_2023_έως_21_12_2023.xls

27.11.2023

19η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.10.2023 έως τις 27.11.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_10_2023_έως_27_11_2023.xls

25.10.2023

18η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 27.09.2023 έως τις 25.10.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_27_09_2023_έως_25_10_2023.xls

26.09.2023

17η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 30.08.2023 έως τις 26.09.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_30_08_2023_έως_26_09_2023_.xls

29.08.2023

16η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 22.07.2023 έως τις 29.08.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_22_07_2023_έως_29_08_2023.xls

21.07.2023

15η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 23.06.2023 έως τις 21.07.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_23_06_2023_έως_21_07_2023.xls

22.06.2023

14η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.05.2023 έως τις 22.06.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_05_2023_έως_22_06_2023_v2_.xls

25.05.2023

13η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.04.2023 έως τις 25.05.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_04_2023_έως_25_05_2023.xls

25.04.2023

12η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 25.03.2023 έως τις 25.04.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_25_03_2023_έως_25_04_2023.xls

24.03.2023

11η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 24.02.2023 έως τις 24.03.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_24_02_2023_έως_24_03_2023_.xls

24.02.2023

10η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 25.01.2023 έως τις 24.02.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_25_01_2023_έως_24_02_2023.xls

26.01.2023

9η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 16.12.2022 έως τις 25.01.2023, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_16_12_2022_έως_25_01_2023.xls

19.12.2022

8η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 28.11.2022 έως τις 16.12.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_28_11_2022_έως_16_12_2022.xls

28.11.2022

7η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.10.2022 έως τις 28.11.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_10_2022_έως_28_11_2022.xls

27.10.2022

Ορθή επανάληψη της, από 26.10.2022, 6ης Ανακοίνωσης ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης (ως προς τον Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων)



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 27.09.2022 έως τις 26.10.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_27_09_2022_έως_26_10_2022_v1_0.xls

26.10.2022

6η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 27.09.2022 έως τις 26.10.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_27_09_2022_έως_26_10_2022.xls



27.09.2022

5η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 26.08.2022 έως τις 27.09.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_26_08_2022_έως_27_09_2022.xls

26.08.2022

4η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 15.07.2022 έως τις 26.08.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_15_07_2022_έως_26_08_2022.xls

15.07.2022

3η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 16.06.2022 έως τις 15.07.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_16_06_2022_έως_15_07_2022.xls

17.06.2022

2η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 16.05.2022 έως τις 16.06.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_16_05_2022_έως_16_06_2022_0.xls

17.05.2022

Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020) σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του εδαφίου 5.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τον οποίο βεβαιώνεται η πληρότητα των αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης, οι οποίες υποβλήθηκαν το χρονικό διάστημα από 16.04.2022 έως τις 16.05.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_16_04_2022_έως_16_05_2022.xls

29.04.2022

4η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του άρθρου 54 του NOMOΥ ΥΠ’ ΑΡΙΘΜ. 4903/2022 σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του άρθρου 54 του Νόμου υπ’ αριθμ. 4903 (ΦΕΚ A’ 46 - 05.03.2022) καθώς και των εδαφίων 5.α) και 7.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Οριστικό Πίνακα με τα πλήρη αιτήματα που εκκρεμούν για χορήγηση Οριστικής Προσφοράς Σύνδεσης και κατατέθηκαν έως τις 15.04.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Ο Πίνακας συμπεριλαμβάνει το σύνολο των σταθμών που αναρτήθηκαν στις 30/03/2022, 08/04/2022 και 18/04/2022 και έχουν ληφθεί υπόψη οι ενστάσεις των Παραγωγών που έχουν αποσταλεί στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου στην ηλεκτρονική διεύθυνση plirotita_ops@admie.gr μέχρι τις 28.04.2022.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_15_04_2022_0.xls

18.04.2022

3η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του άρθρου 54 του NOMOΥ ΥΠ’ ΑΡΙΘΜ. 4903/2022 σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., σε συνέχεια προηγούμενων ανακοινώσεων, αναρτά συμπληρωματικό Πίνακα με τα πλήρη αιτήματα που εκκρεμούν για χορήγηση Οριστικής Προσφοράς Σύνδεσης και κατατέθηκαν το χρονικό διάστημα από τις 07.04.2022 έως τις 15.04.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Οι ενδιαφερόμενοι Παραγωγοί παρακαλούνται μέχρι τις 28.04.2022 να αποστείλουν στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου στην ηλεκτρονική διεύθυνση plirotita_ops@admie.gr τυχόν ενστάσεις τους σε σχέση με τον αναρτημένο συμπληρωματικό Πίνακα, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος το οποίο έχουν καταθέσει και το οποίο αφορά η ένσταση.

Το επόμενο χρονικό διάστημα θα ακολουθήσει νέα ανακοίνωση του Διαχειριστή που θα περιλαμβάνει τον οριστικό Πίνακα με τα πλήρη αιτήματα που εκκρεμούν για χορήγηση Οριστικής Προσφοράς Σύνδεσης και κατατέθηκαν έως τις 15.04.2022, στον οποίο θα έχουν ληφθεί υπόψη ενδεχόμενες ενστάσεις Παραγωγών.



Συμπληρωματικός_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_15_04_2022.xls

08.04.2022

2η Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του άρθρου 54 του NOMOΥ ΥΠ’ ΑΡΙΘΜ. 4903/2022 σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., σε συνέχεια της, από 30.03.2022, ανακοίνωσης, αναρτά συμπληρωματικό Πίνακα με τα πλήρη αιτήματα που εκκρεμούν για χορήγηση Οριστικής Προσφοράς Σύνδεσης και κατατέθηκαν το χρονικό διάστημα από τις 29.03.2022 έως τις 07.04.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Οι ενδιαφερόμενοι Παραγωγοί παρακαλούνται μέχρι τις 13.04.2022 να αποστείλουν στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου στην ηλεκτρονική διεύθυνση plirotita_ops@admie.gr τυχόν ενστάσεις τους σε σχέση με τον αναρτημένο συμπληρωματικό Πίνακα, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος το οποίο έχουν καταθέσει και το οποίο αφορά η ένσταση.

Το επόμενο χρονικό διάστημα θα ακολουθήσει νέα ανακοίνωση του Διαχειριστή που θα περιλαμβάνει επικαιροποιημένο Πίνακα στον οποίο θα έχουν ληφθεί υπόψη ενδεχόμενες ενστάσεις Παραγωγών καθώς και νεότερα αιτήματα.



Συμπληρωματικός_Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_07_04_2022.xls

30.03.2022

Ανακοίνωση ΑΔΜΗΕ Α.Ε. σε εφαρμογή του άρθρου 54 του NOMOΥ ΥΠ’ ΑΡΙΘΜ. 4903/2022 σχετικά με την πληρότητα αιτημάτων για έκδοση Οριστικής Προσφοράς Σύνδεσης



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή του άρθρου 54 του Νόμου υπ’ αριθμ. 4903 (ΦΕΚ A’ 46 - 05.03.2022) καθώς και των εδαφίων 5.α) και 7.α) του Άρθρου 11Α του Νόμου υπ’ αριθμ. 4685 (ΦΕΚ A’ 92 - 07.05.2020), αναρτά Πίνακα με τα πλήρη αιτήματα που εκκρεμούν για χορήγηση Οριστικής Προσφοράς Σύνδεσης και κατατέθηκαν έως και τις 29.03.2022, για σταθμούς ΑΠΕ & ΣΗΘΥΑ με υποχρέωση έκδοσης Άδειας Παραγωγής/Βεβαίωσης Παραγωγού/Βεβαίωσης Ειδικών Έργων σταθμών.

Σημειώνεται πως στην περίπτωση υποβολής κοινού αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης, η πληρότητα του αιτήματος χορήγησης Οριστικής Προσφοράς Σύνδεσης κρίνεται διακριτά για κάθε σταθμό.

Οι ενδιαφερόμενοι Παραγωγοί παρακαλούνται μέχρι τις 08.04.2022 να αποστείλουν στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου στην ηλεκτρονική διεύθυνση plirotita_ops@admie.gr τυχόν ενστάσεις τους σε σχέση με τον αναρτημένο Πίνακα, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος το οποίο έχουν καταθέσει και το οποίο αφορά η ένσταση.

Το επόμενο χρονικό διάστημα θα ακολουθήσουν νέες ανακοινώσεις του Διαχειριστή που θα περιλαμβάνουν επικαιροποιημένους Πίνακες στους οποίους θα έχουν ληφθεί υπόψη ενδεχόμενες ενστάσεις Παραγωγών καθώς και νεότερα αιτήματα.



Πίνακας_Πληρότητας_Σταθμών_Αιτημάτων_29_03_2022.xls

04.12.2024

  1. Σε εφαρμογή της παρ. 3 περ. α) του άρθρου 89Α του ν. 4951/2022, όπως  η διάταξη αυτή προστέθηκε με το άρθρο 37 του ν. 5151/2024, οι κάτοχοι των σταθμών Α.Π.Ε. και των Υβριδικών Σταθμών, οι οποίοι έχουν υποβάλλει στον ΑΔΜΗΕ εγγυητική επιστολή (ΕΕ) σύμφωνα με το άρθρο 6 του ν. 4951/2022 ή την υποπαρ. Ι.1. της παρ. Ι του άρθρου πρώτου του ν. 4152/2013, δύνανται να αντικαταστήσουν τη σχετική ΕΕ και να υποβάλλουν νέα, το ύψος της οποίας θα αντιστοιχεί ως εξής:



  • Για σταθμό μέγιστης ισχύος έγχυσης/παραγωγής, (ή εγγυημένης ισχύος για την περίπτωση Υβριδικών Σταθμών), μεγαλύτερης ή ίσης με ένα μεγαβάτ (≥1MW):

    Ύψος ποσού της νέας ΕΕ = (Ύψος ποσού υφιστάμενης ΕΕ) * 0,3

  • Για σταθμό μέγιστης ισχύος έγχυσης/παραγωγής, (ή εγγυημένης ισχύος για την περίπτωση Υβριδικών Σταθμών), μικρότερης από ένα μεγαβάτ (<1MW):

Ύψος ποσού της νέας ΕΕ = (Ύψος ποσού υφιστάμενης ΕΕ) * 0,15



Η ισχύς των σταθμών Α.Π.Ε. και των Υβριδικών Σταθμών αναγράφεται στην υφιστάμενη ΕΕ.

Για την εφαρμογή των παραπάνω, οι ως άνω κάτοχοι σταθμών Α.Π.Ε. και των Υβριδικών Σταθμών δύνανται να υποβάλλουν στον ΑΔΜΗΕ και τροποποιήσεις της/ων υφιστάμενης/ων ΕΕ, οι οποίες εκδίδονται από τον φορέα έκδοσής τους ως αναπόσπαστο τμήμα της/ων υφιστάμενης/ων ΕΕ και αντιστοιχούν σε ύψος ποσού διαμορφωμένο σύμφωνα με τις παραπάνω ρυθμίσεις.

  1. Οι ενδιαφερόμενοι απευθύνονται στον φορέα έκδοσης της/των ΕΕ προκειμένου να αντικαταστήσουν ή τροποποιήσουν τις ΕΕ, σύμφωνα με τα ως άνω.

  2. Οι ενδιαφερόμενοι, καταθέτουν τα πρωτότυπα σώματα των ΕΕ ή των τροποποιήσεών τους, στον ΑΔΜΗΕ (Δυρραχίου 89 & Κηφισού, 104 43), μαζί με συνοδευτική επιστολή (διαβιβαστικό έγγραφο), η οποία κατατίθεται σε δύο αντίγραφα και περιλαμβάνει τα πλήρη στοιχεία επικοινωνίας του αιτούντος.

  3. Κατόπιν σχετικού ελέγχου χορηγείται από την αρμόδια διεύθυνση του ΑΔΜΗΕ (ΔΣΣΑΣ) πρωτόκολλο παραλαβής που τίθεται επί των δύο αντιγράφων της συνοδευτικής επιστολής (διαβιβαστικού εγγράφου).

Σε τυχόν μεταβολές που έχουν επέλθει στον Σταθμό/ους των αιτούντων μέχρι την ημερομηνία της κατάθεσης των ΕΕ σύμφωνα με τα ως άνω, θα πρέπει να επισυνάπτονται και τυχόν επιπρόσθετα έγγραφα (όπως λ.χ. τροποποίηση Βεβαίωσης Παραγωγού), σύμφωνα και με την από 21.10.2024 ανακοίνωση του ΑΔΜΗΕ.

Στην περίπτωση κατάθεσης νέων ΕΕ, θα δρομολογείται η διαδικασία επιστροφής των υφιστάμενων ΕΕ από τον ΑΔΜΗΕ στο φορέα έκδοσής τους.



  1. Σε περίπτωση που δεν γίνει δεκτή η αντικατάσταση ή/και τροποποίηση της/των ΕΕ από το φορέα έκδοσης τους σύμφωνα με τα ως άνω οι ενδιαφερόμενοι δύνανται να αιτηθούν την απομείωση των ΕΕ που βρίσκονται κατατεθειμένες στον ΑΔΜΗΕ με την παρακάτω διαδικασία:

Τα αιτήματα απομείωσης, θα υποβάλλονται μέσω email από τους ενδιαφερόμενους στην ηλεκτρονική διεύθυνση eggepist_ops@admie.gr με θέμα: «{ονομασία παραγωγού/εκπροσώπου κοινού αιτήματος} - Απομείωση ΕΕ Ν.5151/2024». Στο email θα πρέπει να επισυνάπτονται:

Ι) Συνοδευτική επιστολή (διαβιβαστικό έγγραφο) με πλήρη στοιχεία επικοινωνίας του αιτούντος,

ΙΙ) Αρχείο excelμε τα δεδομένα του/των σταθμού/ών σύμφωνα με το υπόδειγμα,

ΙΙΙ) Επιπρόσθετα έγγραφα που αφορούν τυχόν μεταβολές που έχουν επέλθει στον Σταθμό, (όπως λ.χ. τροποποίηση Βεβαίωσης Παραγωγού), σύμφωνα και με την από 21.10.2024 ανακοίνωση του ΑΔΜΗΕ.



Μετά τον έλεγχο του αιτήματος, ο αιτών θα λαμβάνει απαντητικό email με πρωτοκολλημένο το διαβιβαστικό έγγραφο. Στη συνέχεια, ο ΑΔΜΗΕ αναλαμβάνει να ενημερώσει το αντίστοιχο φορέα έκδοσης των ΕΕ σχετικά με την απομείωση του ύψους της/των ΕΕ.



  • Για την ταχύτερη εξυπηρέτηση των αιτούντων και για την άμεση εφαρμογή των ως άνω διατάξεων, παρακαλούνται οι  ενδιαφερόμενοι που διαθέτουν περισσότερα έργα ΑΠΕ/Υβριδικούς Σταθμούς για τα οποία πρόκειται να αιτηθούν την αντικατάσταση/τροποποίηση ή απομείωση των ΕΕ να το πράξουν σωρευτικά – με την υποβολή κοινού φακέλου - για το σύνολο των έργων τους. Ειδικά δε για την περίπτωση κοινών αιτημάτων, παρακαλούνται τα σχετικά αιτήματα να υποβληθούν για το σύνολο των σταθμών του κοινού αιτήματος, σωρευτικά από τον Κοινό Εκπρόσωπο, σύμφωνα με τα ως άνω.



  • Σε κάθε περίπτωση, σχετικά με την ανανέωση εγγυητικών επιστολών, ισχύουν τα αναφερόμενα στην Ανακοίνωση του ΑΔΜΗΕ στις 21.10.2024.

  • Η παρούσα διαδικασία καταλαμβάνει εφεξής όλα τα αιτήματα τροποποίησης υφιστάμενων ή κατάθεσης νέων ΕΕ προς αντικατάσταση υφιστάμενων.



21.10.2024



Ενημέρωση σχετικά με την ανανέωση των Εγγυητικών Επιστολών (EE) του άρθ. 6  ν.4951/2022, καθώς και EE Διμερούς Σύμβασης και Προτεραιότητας της Υπουργικής Απόφασης ΥΠΕΝ /ΓΔΕ/84014/7123/2022 (ΦΕΚ 4333Β’/12.08.2022) όπως τροποποιήθηκε με την Υπουργική Απόφαση ΥΠΕΝ/ΔΑΠΕΕΚ/7063/374 (ΦΕΚ 275Β’/ 20.01.2023)

 Ο Ανεξάρτητος Διαχειριστής Ηλεκτρικής Ενέργειας, μέχρι σήμερα ακολουθούσε την πρακτική ενημέρωσης των Παραγωγών ΑΠΕ, ΣΗΘΥΑ και ΣΑΗΕ, προς διευκόλυνσή τους, σχετικά με την επικείμενη λήξη των εγγυητικών επιστολών που είχαν κατατεθεί για την εξασφάλιση των συμβατικών τους υποχρεώσεων. Με την παρούσα σας ενημερώνουμε για την αλλαγή της ως άνω διαδικασίας.

Ειδικότερα, από τη δημοσίευση της παρούσας, ο ΑΔΜΗΕ δεν θα προβαίνει πλέον σε ενημέρωση των Παραγωγών σχετικά με την επικείμενη λήξη των ως άνω εγγυητικών επιστολών.

Η εν λόγω ανακοίνωση ευθυγραμμίζεται με τις ισχύουσες διατάξεις του ν.4951/2022 και της ΥΑ προτεραιοτήτων (ΦΕΚ 4333Β’/22 και ΦΕΚ 275Β’/23). Η ευθύνη παρακολούθησης της ισχύος των εγγυητικών επιστολών, καθώς και η έγκαιρη ανανέωση ή προσκόμιση νέων εγγυητικών όταν αυτό απαιτείται, αφορά αποκλειστικά τους Παραγωγούς, σύμφωνα με τις ισχύουσες διατάξεις.

 Σύμφωνα με την παρ. 4 του άρθ. 6 του ν.4951/2022 , καθώς και το 10ο εδάφιο του άρθ. 6 και την παρ. 1 του άρθ. 7 της ΥΑ προτεραιοτήτων (ΦΕΚ 4333Β’/22 και ΦΕΚ 275Β’/23),  «Η ανωτέρω εγγυητική επιστολή καταπίπτει υπέρ του ειδικού λογαριασμού του άρθρου 143 του ν. 4001/2011, εάν δεν ανανεωθεί τουλάχιστον τρεις (3) εργάσιμες ημέρες πριν από τη λήξη της».

Η εντολή κατάπτωσης της εγγυητικής επιστολής προς το φορέα έκδοσής της θα εκδίδεται χωρίς να προηγηθεί άλλη ενημέρωση ή προειδοποίηση από τον ΑΔΜΗΕ προς τους Παραγωγούς.

Παρακαλούνται όλοι οι Παραγωγοί για την τήρηση των συμβατικών τους υποχρεώσεων.



Σημειώνεται επίσης ότι:

Α.       Για Εγγυητικές επιστολές του άρθ. 6  ν.4951/2022:

Σε περίπτωση:

1.        Παράτασης υφιστάμενων εγγυητικών επιστολών (έως την επιθυμητή ημερομηνία) θα πρέπει να κατατίθενται στα γραφεία μας, το αργότερο έως και τρεις (3) εργάσιμες ημέρες πριν από τη λήξη τους συνοδεία επιστολής με τίτλο «ΠΑΡΑΤΑΣΗ ΕΓΓΥΗΤΙΚΩΝ ΕΠΙΣΤΟΛΩΝ».

2.        Κατάθεσης νέων εγγυητικών επιστολών σε αντικατάσταση των αρχικών, παρακαλούμε οι νέες εγγυητικές επιστολές να είναι σύμφωνες με το νέο υπόδειγμα εγγυητικής επιστολής του ν.4951/2022 που έχει αναρτηθεί στον ιστότοπο του ΑΔΜΗΕ και η συνοδευτική επιστολή που θα κατατεθεί να έχει τίτλο «ΑΝΤΙΚΑΤΑΣΤΑΣΗ ΕΓΓΥΗΤΙΚΩΝ ΕΠΙΣΤΟΛΩΝ».

Σε κάθε περίπτωση μεταβολής στην ισχύ των Σταθμών ισχύουν οι διατάξεις των άρθ. 7 και 8 του ν.4951/2022.



Β.       Για Εγγυητικές επιστολές Διμερούς Σύμβασης και Προτεραιότητας της Υπουργικής Απόφασης (ΦΕΚ 4333Β’/22 και ΦΕΚ 275Β’/23):

Σε περίπτωση:

1.        Παράτασης υφιστάμενων εγγυητικών επιστολών (με διάρκεια κατ’ ελάχιστον τα δύο (2) έτη) θα πρέπει να κατατίθενται στα γραφεία μας, το αργότερο έως και τρείς (3) εργάσιμες ημέρες πριν από τη λήξη τους συνοδεία επιστολής με τίτλο «ΠΑΡΑΤΑΣΗ ΕΓΓΥΗΤΙΚΩΝ ΕΠΙΣΤΟΛΩΝ ΠΡΟΤΕΡΑΙΟΤΗΤΑΣ/ΔΙΜΕΡΟΥΣ ΣΥΜΒΑΣΗΣ».

2.        Κατάθεσης νέων εγγυητικών επιστολών Διμερούς Σύμβασης σε αντικατάσταση των αρχικών, παρακαλούμε οι νέες εγγυητικές επιστολές να είναι σύμφωνες με το νέο υπόδειγμα της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/7063/374 (ΦΕΚ 275Β’/ 20.01.2023) και η συνοδευτική επιστολή που θα κατατεθεί να έχει τίτλο «ΑΝΤΙΚΑΤΑΣΤΑΣΗ ΕΓΓΥΗΤΙΚΩΝ ΕΠΙΣΤΟΛΩΝ ΔΙΜΕΡΟΥΣ ΣΥΜΒΑΣΗΣ».

3.        Κατάθεσης νέων εγγυητικών επιστολών Προτεραιότητας σε αντικατάσταση των αρχικών, παρακαλούμε οι νέες εγγυητικές επιστολές να είναι σύμφωνες με το υπόδειγμα του Παραρτήματος 1 της Υπουργικής Απόφασης ΥΠΕΝ /ΓΔΕ/84014/7123/2022 (ΦΕΚ 4333Β’/12.08.2022) και η συνοδευτική επιστολή που θα κατατεθεί να έχει τίτλο «ΑΝΤΙΚΑΤΑΣΤΑΣΗ ΕΓΓΥΗΤΙΚΩΝ ΕΠΙΣΤΟΛΩΝ ΠΡΟΤΕΡΑΙΟΤΗΤΑΣ».

Σε κάθε περίπτωση μεταβολής στην ισχύ των Σταθμών ισχύουν οι διατάξεις των του 9ου εδαφίου του άρθ. 6 και του 8ου εδαφίου της παρ. 1 του άρθ. 7 της ΥΑ προτεραιοτήτων (ΦΕΚ 4333Β’/22 και ΦΕΚ 275Β’/23).



Γ.        Για Αδειοδοτούμενους Σταθμούς: Εφόσον η άδεια παραγωγής/βεβαίωσης παραγωγού έχει τροποποιηθεί, θα πρέπει επιπλέον είτε να τροποποιηθεί καταλλήλως η υφιστάμενη εγγυητική επιστολή, είτε να κατατεθεί νέα επικαιροποιημένη διαβιβάζοντάς μας επιπλέον το αντίστοιχο έγγραφο της ΡΑΑΕΥ.

Δ.       Για Μη Αδειοδοτούμενους Σταθμούς: Σε περίπτωση που οι φορείς των σταθμών έχουν μεταβληθεί (λόγω μεταβίβασης ή λόγω αλλαγής επωνυμίας), θα πρέπει επιπλέον είτε να τροποποιηθούν καταλλήλως οι υφιστάμενες εγγυητικές επιστολές, είτε να κατατεθούν νέες στα στοιχεία των νέων φορέων στον Κλάδο Προγραμματισμού Σύνδεσης Χρηστών Συστήματος (ΚΠΣΧΣ)



Με την κατάθεση των παραπάνω εγγυητικών επιστολών θα πρέπει επίσης να υποβάλλονται τα νομιμοποιητικά στοιχεία των νέων φορέων:

Α) Στον Κλάδο Συμβάσεων Σύνδεσης Χρηστών Συστήματος (ΚΣΣΧΣ) για σταθμούς που διαθέτουν αίτημα για Σύμβαση Σύνδεσης/Σύμβαση Σύνδεσης σε ισχύ

Β) Στον Κλάδο Προγραμματισμού Σύνδεσης Χρηστών Συστήματος (ΚΠΣΧΣ) για σταθμούς που διαθέτουν αίτημα για χορήγηση ΟΠΣ και δεν διαθέτουν αίτημα για Σύμβαση Σύνδεσης.



ΑΝΑΚΟΙΝΩΣΕΙΣ

16.01.2026

Σε εφαρμογή της παρ. 4 του άρθρου 3 της Υπουργικής Απόφασης ΥΠΕΝ/ΓΔΕ/28255/1143 (ΦΕΚ Β’ 1248/13.03.2025) «Διαδικασία υποβολής αιτημάτων για τη χορήγηση Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση μεμονωμένων σταθμών αποθήκευσης ηλεκτρικής ενέργειας, σύμφωνα με την παρ. 2 του άρθρου 11Δ του ν. 4685/2020 (Α’ 92)», ο Διαχειριστής του Συστήματος δημοσιοποιεί λίστα με τα αιτήματα σταθμών αποθήκευσης τεχνολογίας συσσωρευτών που έχουν λάβει ημερομηνία πληρότητας έως 31.10.2025. Σημειώνεται ότι η πληρότητα βεβαιώνεται σύμφωνα με τις διατάξεις του ν. 4951/2022, από τις οποίες δεν απαιτείται έλεγχος εκ μέρους του Διαχειριστή της εξασφάλισης της χρήσης του γηπέδου του σταθμού. Στα στοιχεία των σταθμών του συνημμένου Πίνακα δεν αποτυπώνονται τυχόν τροποποιήσεις των Αδειών Αποθήκευσης που κοινοποιήθηκαν στον Διαχειριστή στο πλαίσιο της παραπάνω Υ.Α.

Λίστα Αιτημάτων

06.08.2025

Σε εφαρμογή της από 31.07.2025 απόφασης της ΡΑΑΕΥ,  ο ΑΔΜΗΕ υποδέχεται αιτήματα χορήγησης Οριστικής Προσφοράς Σύνδεσης (ΟΠΣ) για φωτοβολταϊκούς σταθμούς ισχύος μεγαλύτερης του 1MW έως και μικρότερης ή ίσης των 10MW του άρθρου 97 παρ. 8 του ν. 4951/2022.

Έναρξη υποβολής αιτημάτων χορήγησης ΟΠΣ από ενδιαφερόμενους κατόχους των εν λόγω φωτοβολταϊκών σταθμών είναι ο κύκλος Αυγούστου 2025.

Σε συνέχεια της δημοσίευσης της Υπουργικής Απόφασης ΥΠΕΝ/ΓΔΕ/28255/1143 (ΦΕΚ Β' 1248/13.03.2025) «Διαδικασία υποβολής αιτημάτων για τη χορήγηση Οριστικής Προσφοράς Σύνδεσης για εγκατάσταση μεμονωμένων σταθμών αποθήκευσης ηλεκτρικής ενέργειας, σύμφωνα με την παρ. 2 του άρθρου 11Δ του ν. 4685/2020 (Α’ 92)», όπως τροποποιήθηκε με την Υπουργική Απόφαση ΥΠΕΝ/ΓΔΕ/63434/2532/10.06.2025 (ΦΕΚ Β’ 2886/10.06.2025), ο Διαχειριστής του ΕΣΜΗΕ ενημερώνει τους ενδιαφερόμενους ότι από τη δημοσίευση της παρούσας, η κοινοποίηση στον ΑΔΜΗΕ των αιτημάτων και στοιχείων που προβλέπονται στην εν λόγω Απόφαση θα γίνεται  αποκλειστικά με ηλεκτρονική επικοινωνία στη διεύθυνση storage_ya@admie.gr, με αναφορά του αριθμού πρωτοκόλλου της αίτησης χορήγησης Οριστικής Προσφοράς Σύνδεσης του ΣΑΗΕ με την οποία σχετίζονται τα υποβαλλόμενα στοιχεία.


16.11.2023

Οι Διαχειριστές Συστήματος και Δικτύου ανακοινώνουν το αδιάθετο περιθώριο ασφαλούς απορρόφησης ισχύος από σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου (δίκτυο κατάντη του ΚΥΤ Κουμουνδούρου), λαμβάνοντας υπόψη τα περιθώρια που αναφέρονται στην Απόφαση ΡΑΕ 663/2019 (ΦΕΚ 3660 Β’/2.10.2019) και την μέχρι σήμερα δέσμευση ισχύος από σταθμούς σε λειτουργία και με Οριστική Προφορά Σύνδεσης (ΟΠΣ) καθώς και από σταθμούς της παρ.1 του Άρθρου 132 του ν.4819/2021 όπως ισχύει, σύμφωνα με τον παρακάτω Πίνακα:



Αιολικοί Σταθμοί

Φωτοβολταϊκοί Σταθμοί

Μικροί
Υδρ/κοί Σταθμοί

Σταθμοί
Βιομάζας,
Βιοαερίου,
Γεωθερμίας, Ηλιοθερμικοί,
ΣΗΘΥΑ

Σταθμοί ΑΠΕ των διατάξεων της παρ. 2 του άρθρου 60 του ν. 4546/2018 (Μόνο από Εν. Κοιν.)

Σύνολο

Περιθώρια Απόφ. ΡΑΕ 663/2019 (MW)

1200,00

900,00

100,00

80,00

70,00

2350,00

Δέσμευση ισχύος (Σταθμοί σε Λειτουργία και με ΟΠΣ) (MW)

1.184,95

805,83

62,65

14,50

70,00

2137,93

Δεσμευμένα προς διάθεση στους σταθμούς της παρ.1 του Άρθρου 132 του ν.4819/2021 όπως ισχύει



86,00







86,00

Αδιάθετο Περιθώριο (MW)

15,05

8,17

37,35

65,50

0

126,07



Το ως άνω αδιάθετο περιθώριο θα καλυφθεί από τους Διαχειριστές μέσω έκδοσης Οριστικών Προσφορών Σύνδεσης σε σταθμούς της επικαιροποιημένης Ενιαίας λίστας ΑΔΜΗΕ και ΔΕΔΔΗΕ εκκρεμών αιτημάτων χορήγησης οριστικής προσφοράς σύνδεσης σε σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου, σύμφωνα με τα όσα αναφέρονται στο ΜΕΡΟΣ Δ’ (Πλαίσιο Προτεραιότητας που εφαρμόζεται από τον Διαχειριστή του Συστήματος και τον Διαχειριστή του Δικτύου σε περιοχές με κορεσμένα Δίκτυα) της Υ.Α. ΥΠΕΝ/ΓΔΕ/84014/7123, ΦΕΚ Β΄4333/12.08.2022, όπως ισχύει. Για τους σταθμούς που πρόκειται να εγκατασταθούν στην περιοχή της Τροιζηνίας δεν δύναται προς το παρόν να εκδοθεί Οριστική Προσφορά Σύνδεσης λόγω κορεσμού του τοπικού δικτύου 150 kV, τουλάχιστον μέχρι την ολοκλήρωση του έργου ενίσχυσης του εν λόγω δικτύου οπότε και θα επανεξεταστεί η παραπάνω δυνατότητα. Το εν λόγω έργο εκτιμάται ότι θα έχει ολοκληρωθεί το Β’ εξάμηνο του 2025. (Έργο 14.21 του Προκαταρκτικού Σχεδίου του Δεκαετούς Προγράμματος Ανάπτυξης (ΔΠΑ) του ΕΣΜΗΕ περιόδου 2024 – 2033).

Τέλος, στον Πίνακα που ακολουθεί περιλαμβάνεται η δέσμευση ισχύος από σταθμούς ΑΠΕ και ΣΗΘΥΑ σε Λειτουργία και με ΟΠΣ  στο δίκτυο της Πελοποννήσου που δεν περιλαμβάνονται στα περιθώρια της Απόφ. ΡΑΕ 663/2019.



Αιολικοί Σταθμοί

Φωτοβολταϊκοί Σταθμοί

ΣΗΘΥΑ

Σύνολο

Σταθμοί Άρθρου 125 Ν.4685/2020 (MW)

20,7

-

-

20,7

Σταθμοί Παρ.5 Άρθρου 104 Ν.4951/2022 (MW)

10,4

-

-

10,4

Σταθμοί Παρ.7 Άρθρου 132 Ν.4819/2021 (MW)

22,5

-

-

22,5

Αυτοπαραγωγοί/Net Metering (MW)

-

166,956

118,35

285,306

Σταθμοί Παρ.1 Άρθρου 6 Ν.4203/2013

72,3

-

-

72,3

ΦΒ Ειδικού Προγράμματος ΦΕΚ Β 1079/2009 (MW)

-

62,206

-

62,206

Σύνολο (MW)

125,9

229,162

118,35

473,412



ΕΝΙΑΙΑ ΛΙΣΤΑ ΕΚΚΡΕΜΩΝ ΑΙΤΗΜΑΤΩΝ ΑΔΜΗΕ ΔΕΔΔΗΕ ΤΗΣ ΠΕΛΟΠΟΝΝΗΣΟΥ

21.02.2023



Σε συνέχεια της από 03.08.2022 Ανακοίνωσης ΑΔΜΗΕ σε εφαρμογή του νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) σε σχέση με αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα για σταθμούς Α.Π.Ε. και Σ.Η.Θ.Υ.Α., επικαιροποιείται το υπόδειγμα  υπ΄ αριθμόν 1 που αφορά στα στοιχεία του σταθμού Παραγωγής και του αιτούντος φυσικού ή νομικού προσώπου.

Στο επικαιροποιημένο έντυπο ζητείται πλέον ο IBAN του αιτούντος καθώς και πρόσθετα στοιχεία σχετικά με τη θέση του Σταθμού.

Το έντυπο πρέπει να είναι σε επιλέξιμη μορφή κειμένου (όχι φωτογραφία ή σαρωμένο έγγραφο) και σε περίπτωση εισαγωγής λανθασμένων στοιχείων θα επιστρέφεται.



 1. ΕΝΤΥΠΟ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ

12.01.2023

Ανακοίνωση περί μη ανάγκης τροποποίησης Οριστικής Προσφοράς Σύνδεσης Σταθμών Α.Π.Ε. και Σ.Η.Θ.Υ.Α.



Σε εφαρμογή των παρ. 18 & 19 του άρθρου 5 του ν. 4951/2022 και ειδικά της περίπτωσης β) της παρ.18, ο ΑΔΜΗΕ ενημερώνει όλους τους ενδιαφερομένους ότι δεν απαιτείται τροποποίηση υφιστάμενων Οριστικών Προσφορών Σύνδεσης (ΟΠΣ) ούτε ή έκδοση οποιασδήποτε διαπιστωτικής πράξης από τον Διαχειριστή, σε περίπτωση μεταβολής του κύριου εξοπλισμού του σταθμού, όταν αυτή δεν οδηγεί σε αύξηση της μέγιστης παραγόμενης ισχύος του σταθμού.

Η παραπάνω πρόβλεψη αφορά αλλαγές στον εμπορικό τύπο, στο πλήθος και στην ονομαστική ισχύ των μονάδων παραγωγής των σταθμών (Α/Γ, Φ/Β πλαίσια, στρεφόμενες μηχανές), των μέσων αποθήκευσης ενέργειας και των μετατροπέων ισχύος των σταθμών, που δεν συνεπάγεται αλλαγή της βασικής τεχνολογίας.

Σε περίπτωση αλλαγής της τεχνολογίας των σταθμών παραγωγής (π.χ. προσθήκη μονάδας αποθήκευσης, αλλαγή από Φ/Β σε Α/Π) καθώς και των Μετασχηματιστών Μ.Τ./Υ.Τ. των Υποσταθμών σύνδεσης των σταθμών, απαιτείται η τροποποίηση της ΟΠΣ ή η έκδοση νέας ή η έκδοση αντίστοιχης διαπιστωτικής πράξης κατά την κρίση του Διαχειριστή.

Τονίζεται ότι η συμμόρφωση με τις απαιτήσεις του Κανονισμού (ΕΕ) 2016/631 της Επιτροπής της 14ης Απριλίου 2016 «για τη θέσπιση κώδικα δικτύου, όσον αφορά τις απαιτήσεις για τη σύνδεση ηλεκτροπαραγωγών με το δίκτυο» είναι σε κάθε περίπτωση στην ευθύνη των Παραγωγών και ελέγχεται από τον Διαχειριστή σε επόμενο στάδιο μετά την έκδοση της ΟΠΣ, σύμφωνα με τον Κανονισμό και την υφιστάμενη εθνική νομοθεσία.

Κατά τα άλλα εφαρμόζονται οι γενικότερες διατάξεις των παρ. 18 & 19 του άρθρου 5 του ν. 4951/2022, σχετικά με την ανάγκη ή μη τροποποίησης ΟΠΣ.

Σε κάθε περίπτωση, για κάθε μεταβολή του εξοπλισμού των σταθμών τους οι Παραγωγοί ή οι εκπρόσωποι αυτών σε περιπτώσεις κοινών αιτημάτων, θα πρέπει να ενημερώνουν πάραυτα τον ΑΔΜΗΕ συνυποβάλλοντας τα σχετικά έγγραφα.

31.10.2022

Ανακοίνωση ΑΔΜΗΕ σχετικά με εκκρεμή κοινά αιτήματα για χορήγηση Οριστικής Προσφοράς Σύνδεσης στο Σύστημα για σταθμούς Α.Π.Ε. και Σ.Η.Θ.Υ.Α. προ της εφαρμογής του Ν. 4951 (ΦΕΚ A’ 129 - 04.07.2022)

Σύμφωνα με το Άρθρο 52 του Ν. 4951/2022 «Εκσυγχρονισμός της αδειοδοτικής διαδικασίας Ανανεώσιμων Πηγών Ενέργειας – Β΄ φάση, Αδειοδότηση παραγωγής και αποθήκευσης ηλεκτρικής ενέργειας, πλαίσιο ανάπτυξης Πιλοτικών Θαλάσσιων Πλωτών Φωτοβολταϊκών Σταθμών και ειδικότερες διατάξεις για την ενέργεια και την προστασία του περιβάλλοντος», εκκρεμή αιτήματα για έκδοση μη δεσμευτικής προσφοράς σύνδεσης, που είχαν κατατεθεί μέχρι 04.07.2022, απορρίπτονται.

Ειδικότερα, όσον αφορά τα εκκρεμή κοινά αιτήματα αδειοδοτούμενων σταθμών, τα οποία κατά τις 04.07.2022, ημερομηνία εφαρμογής του N. 4951/2022, δεν είχαν καταστεί πλήρη, ισχύουν τα κάτωθι: Οι επιμέρους αιτήσεις για χορήγηση προσφοράς σύνδεσης, οι οποίες δεν έχουν καταστεί πλήρεις (π.χ. για σταθμούς που δεν έχει  υποβληθεί στον Διαχειριστή η περιβαλλοντική αδειοδότηση) μέχρι τις 04.07.2022, δύνανται να αποσυρθούν από το κοινό αίτημα με αίτημα του εκπροσώπου του κοινού αιτήματος κατόπιν της προηγούμενης έγγραφης συναίνεσης όλων ανεξαιρέτως των ενδιαφερομένων του κοινού αιτήματος. Για τους σταθμούς που αποσύρονται, είναι δυνατή η κατάθεση νέου αιτήματος για χορήγηση Οριστικής Προσφοράς Σύνδεσης (ΟΠΣ), συνοδευόμενου από τα δικαιολογητικά που προβλέπονται στο Άρθρο 5 του Ν. 4951/2022, σύμφωνα με την, από 03.08.2022, Ορθή επανάληψη της από 25.07.2022 1ης Ανακοίνωσης ΑΔΜΗΕ.  Τα αιτήματα ή κοινά αιτήματα που προκύπτουν μετά την εφαρμογή των ανωτέρω, θεωρούνται πλήρη και ως ημερομηνία πληρότητάς τους λογίζεται η μεταγενέστερη χρονικά ημερομηνία πληρότητας κάθε επιμέρους εναπομείναντος στο κοινό αίτημα σταθμού.

24.10.2022

Κατ’ εφαρμογή της παρ. 2 του άρθρου 52 του ν. 4951/2022, οι κάτοχοι σταθμών ΑΠΕ και ΣΗΘΥΑ εκκρεμών αιτημάτων ή κοινών αιτημάτων για χορήγηση Οριστικής Προσφοράς Σύνδεσης που κατέστησαν πλήρη πριν την ημερομηνία δημοσίευσης του ν. 4951/2022, οφείλουν να προσκομίσουν μέχρι τις 04.11.2022 την εγγυητική επιστολή του άρθρου 6 του ν. 4951/2022, με την επιφύλαξη της παρ. 2 του ιδίου άρθρου. (Σε αντίθετη περίπτωση, μετά την παρέλευση της ανωτέρω ημερομηνίας, οι αιτήσεις θεωρούνται μη πλήρεις και επέρχονται οι έννομες συνέπειες των άρθρων 5 και 6 του νόμου).

30.09.2022

Ο Διαχειριστής του Συστήματος (ΑΔΜΗΕ Α.Ε.) αναρτά πίνακα με τις αιτήσεις για χορήγηση Οριστικής Προσφοράς Σύνδεσης αρμοδιότητάς του, με πληρότητα από 1/1/2020 μέχρι 31/12/2020. Σημειώνεται ότι τα κοινά αιτήματα απαλλασσόμενων σταθμών αναφέρονται στον πίνακα ως μία εγγραφή σε επίπεδο αιτήματος με κωδικό κοινού αιτήματος της μορφής 600xxx, ενώ τα κοινά αιτήματα αδειοδοτούμενων σταθμών αναφέρονται στον πίνακα σε επίπεδο σταθμού, με κωδικό κοινού αιτήματος της μορφής 510xxx.

03.08.2022

Ορθή επανάληψη της από 25.07.2022 1ης Ανακοίνωσης ΑΔΜΗΕ σε εφαρμογή του νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) σε σχέση με αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα για σταθμούς Α.Π.Ε. και Σ.Η.Θ.Υ.Α. (ως προς τις λίστες «ΕΞΑΙΡΟΥΜΕΝΟΣ ΣΤΑΘΜΟΣ» και «ΚΟΙΝΟ ΑΙΤΗΜΑ» καθώς  και ως προς το «ΠΑΡΑΡΤΗΜΑ ΕΝΤΥΠΟΥ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ»)

Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή των διατάξεων του Νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) με ισχύ από 04.07.2022, ανακοινώνει κατευθυντήριες οδηγίες σχετικά με την διαδικασία της αίτησης για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα:

1.     Αιτήσεις χορήγησης νέας Οριστικής Προσφοράς Σύνδεσης για σταθμούς Ανανεώσιμων Πηγών Ενέργειας (Α.Π.Ε.) και Συμπαραγωγής Ηλεκτρισμού - Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) μέχρι την υλοποίηση της κατάλληλης ηλεκτρονικής πλατφόρμας του Άρ. 39, ν. 4951 κατατίθενται από την πρώτη έως και τη δέκατη ημέρα εκάστου ημερολογιακού μηνός στη Διεύθυνση Στρατηγικής & Σχεδιασμού Ανάπτυξης Συστήματος από τις 09:00 έως τις 15:00 μέσω διαβιβαστικού εγγράφου. Η αίτηση θα πρέπει να συνοδεύεται από το σύνολο των απαιτούμενων δικαιολογητικών που θα είναι καταχωρημένα ηλεκτρονικά σε μορφή αρχείων PDF (ή excel, όπου αυτό ορίζεται στα παρακάτω Ι, ΙΙ και ΙΙΙ), σε στοιχείο μνήμης ενιαίου σειριακού διαύλου (USB memory stick).

Αιτήσεις χορήγησης νέας Οριστικής Προσφοράς Σύνδεσης που υποβάλλονται είτε εκτός των προαναφερθέντων χρονικών ορίων είτε/και με διαφορετική διαδικασία από αυτή που ορίζεται παραπάνω, δεν γίνονται δεκτές και απορρίπτονται.

Η αίτηση θα πρέπει να συνοδεύεται από τα δικαιολογητικά που αναφέρονται στα Άρθρα 5 και 34, του ν. 4951/2022 τα οποία παρατίθενται αναλυτικά στις παρακάτω λίστες, κατά περίπτωση:

                    I)        Για κάθε αδειοδοτημένο σταθμό, είτε αποτελεί αυτόνομο αίτημα είτε μέρος Κοινού Αιτήματος (Άρθρο 14 του ν. 4951/2022) τα αναφερόμενα στη λίστα: «ΑΔΕΙΟΔΟΤΗΜΕΝΟΣ ΣΤΑΘΜΟΣ»

                  II)        Για κάθε εξαιρούμενο σταθμό (του Άρθρου 33, ν.4951/2022), τα αναφερόμενα στη λίστα: «ΕΞΑΙΡΟΥΜΕΝΟΣ ΣΤΑΘΜΟΣ_(03.08.2022)» (μόνο ως μέρος Κοινού Αιτήματος)

                III)        Ειδικά περί Κοινού Αιτήματος, επιπροσθέτως των αναφερομένων στα ανωτέρω Ι) και ΙΙ), τα αναφερόμενα στη λίστα: «ΚΟΙΝΟ ΑΙΤΗΜΑ_(03.08.2022)» καθώς και Αρχείο shape file (για το σύνολο των εξαιρούμενων σταθμών) του οποίου ο Πίνακας Ιδιοτήτων θα συμπληρώνεται με βάση τις αναφερόμενες οδηγίες στο αρχείο ΠΕΡΙΓΡΑΦΗ ΙΔΙΟΤΗΤΩΝ SHAPEFILE.



Ακολουθούν τα παρακάτω υποδείγματα εγγράφων τα οποία αφορούν δικαιολογητικά που περιλαμβάνονται στις λίστες των περιπτώσεων Ι), ΙΙ) και ΙΙΙ) ανωτέρω κατά περίπτωση:

1.     ΕΝΤΥΠΟ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ (για κάθε σταθμό) ΟΠΩΣ ΔΙΑΜΟΡΦΩΘΗΚΕ ΜΕ ΤΗΝ ΑΠΟ 21.2.2023 ΑΝΑΚΟΙΝΩΣΗ

2.     ΠΑΡΑΡΤΗΜΑ ΕΝΤΥΠΟΥ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ_(03.08.2022) (αρχείο excel, για κάθε σταθμό)

3.     ΥΠΟΔΕΙΓΜΑ ΕΓΓΥΗΤΙΚΗΣ ΕΠΙΣΤΟΛΗΣ (για κάθε σταθμό)

4.     ΥΠΟΔΕΙΓΜΑ ΛΙΣΤΑΣ ΣΤΑΘΜΩΝ ΚΟΙΝΟΥ ΑΙΤΗΜΑΤΟΣ (αρχείο excel, για κοινό αίτημα)

5.     ΥΠΟΔΕΙΓΜΑ ΥΔ ΠΕΡΙ ΜΗ ΣΥΜΜΕΤΟΧΗΣ ΜΕΛΩΝ ΕΝΕΡΓΕΙΑΚΗΣ ΚΟΙΝΟΤΗΤΑΣ (ΕΝ.ΚΟΙΝ.) ΣΕ ΑΛΛΗ ΕΝ.ΚΟΙΝ. (για κάθε Ενεργειακή Κοινότητα)



Αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στις οποίες δεν περιλαμβάνονται τα παραπάνω, δεν θα γίνονται δεκτές.



2.     Το διαχειριστικό τέλος υποβολής αίτησης υπέρ της ΑΔΜΗΕ Α.Ε. ανέρχεται σε 250,00€ πλέον Φ.Π.Α. (24%). Το συνολικό ποσό των 310,00€ θα πρέπει να κατατίθεται στον λογαριασμό ΕΘΝΙΚΗΣ ΤΡΑΠΕΖΑΣ του ΑΔΜΗΕ με ΙΒΑΝ GR1101100400000004002122374 (δικαιούχος: ΑΝΕΞΑΡΤ ΔΙΑΧ ΜΕΤΑΦ ΗΛΕΚΤΡ ΕΝΕΡΓ ΑΕ ΑΔΜΗΕ ΑΕ IPTO SA). Το αποδεικτικό πληρωμής με την αιτιολογία «επωνυμία κατόχου βεβαίωσης παραγωγού/εκπροσώπου κοινού αιτήματος, ενδεικτική θέση έργου» αναφέρεται στις λίστες των περιπτώσεων Ι) και ΙΙΙ) ανωτέρω και αντίγραφο αυτού θα πρέπει να προσκομίζεται και σε φυσική μορφή κατά την κατάθεση του αιτήματος.

3.     Σε σχέση με την Εγγυητική Επιστολή/τις Εγγυητικές Επιστολές που απαιτούνται, κατ’ αρχήν θα υποβάλλονται με την κατάθεση του αιτήματος αντίγραφα αυτής (αυτών) σε ηλεκτρονική μορφή (αρχεία PDF) καθώς και σε φυσική μορφή, μαζί με τα υπόλοιπα απαιτούμενα δικαιολογητικά. Εντός δέκα πέντε (15) εργάσιμων ημερών από την παραλαβή του αιτήματος, ο ΑΔΜΗΕ, αν αυτό απαιτείται, θα αποστέλλει στον Αιτούντα τυχόν παρατηρήσεις και υποδείξεις για απαιτούμενες διορθώσεις επί της Εγγυητικής Επιστολής/των Εγγυητικών Επιστολών. Στη συνέχεια ο Αιτών εντός πέντε (5) εργάσιμων ημερών θα πρέπει να επανυποβάλει την ορθή Εγγυητική Επιστολή/Εγγυητικές Επιστολές σε φυσική μορφή (πρωτότυπα).

4.     Τονίζεται ότι,

Α)    Εκκρεμείς αιτήσεις για έκδοση Μη Οριστικής Προσφοράς Σύνδεσης για σταθμούς ΑΠΕ και ΣΗΘΥΑ, οι οποίες είχαν υποβληθεί πριν την έναρξη ισχύος του ν.4951/2022, απορρίπτονται και οι φάκελοι των εν λόγω αιτήσεων τίθενται στο αρχείο.

Β)    Αιτήσεις για τις οποίες είχε εκδοθεί Μη Οριστική Προσφορά Σύνδεσης πριν την έναρξη ισχύος του Ν.4951/2022 θα πρέπει να κατατεθούν εκ νέου με το σύνολο των απαιτούμενων δικαιολογητικών, σύμφωνα με την περιγραφόμενη στο παρόν διαδικασία και τα προβλεπόμενα στο Ν.4951/2022.

27.07.2022

Σε συνέχεια της από 25.07.2022 ανακοίνωσης του ΑΔΜΗΕ διευκρινίζονται τα εξής:

«Το διαχειριστικό τέλος υποβολής αίτησης υπέρ της ΑΔΜΗΕ Α.Ε. ανέρχεται σε 250,00€ πλέον Φ.Π.Α. (24%). Το συνολικό ποσό των 310,00€ θα πρέπει να κατατίθεται αποκλειστικά  στον λογαριασμό ΕΘΝΙΚΗΣ ΤΡΑΠΕΖΑΣ του ΑΔΜΗΕ με ΙΒΑΝ GR1101100400000004002122374 (δικαιούχος: ΑΝΕΞΑΡΤ ΔΙΑΧ ΜΕΤΑΦ ΗΛΕΚΤΡ ΕΝΕΡΓ ΑΕ ΑΔΜΗΕ ΑΕ IPTO SA). Το αποδεικτικό πληρωμής με την αιτιολογία «επωνυμία κατόχου βεβαίωσης παραγωγού/εκπροσώπου κοινού αιτήματος, ενδεικτική θέση έργου» αναφέρεται στις λίστες των περιπτώσεων Ι) και ΙΙΙ) ανωτέρω και αντίγραφο αυτού θα πρέπει να προσκομίζεται και σε φυσική μορφή κατά την κατάθεση του αιτήματος.»

Επισημαίνεται ότι, ο εντολέας πληρωμής του ως άνω διαχειριστικού τέλους πρέπει να ταυτίζεται με τον φορέα του έργου (του κατόχου βεβαίωσης παραγωγού ή του κοινού εκπροσώπου του κοινού αιτήματος).

Ποσά που κατατίθενται στον παραπάνω λογαριασμό και δεν αντιστοιχούν σε αίτημα χορήγησης Οριστικής Προσφοράς Σύνδεσης που έχει υποβληθεί στον ΑΔΜΗΕ από την 1η έως τη 10η ημέρα του αντίστοιχου ημερολογιακού μήνα, θα επιστρέφονται στον καταθέτη.

Ποσά που κατατίθενται σε διαφορετικό λογαριασμό της ΑΔΜΗΕ Α.Ε θα επιστρέφονται στον καταθέτη και ως ημερομηνία κατάθεσης του αντίστοιχου αιτήματος για έκδοση Προσφοράς Σύνδεσης θα θεωρείται η ημερομηνία προσκόμισης του αποδεικτικού πληρωμής στον παραπάνω λογαριασμό.

25.07.2022

1η Ανακοίνωση ΑΔΜΗΕ σε εφαρμογή του νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) σε σχέση με αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα για σταθμούς Α.Π.Ε. και Σ.Η.Θ.Υ.Α.



Η ΑΔΜΗΕ Α.Ε., ως αρμόδιος Διαχειριστής του ΕΣΜΗΕ, σε εφαρμογή των διατάξεων του Νόμου υπ’ αριθμ. 4951 (ΦΕΚ A’129/04.07.2022) με ισχύ από 04.07.2022, ανακοινώνει κατευθυντήριες οδηγίες σχετικά με την διαδικασία της αίτησης για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στο Σύστημα:

1.    Αιτήσεις χορήγησης νέας Οριστικής Προσφοράς Σύνδεσης για σταθμούς Ανανεώσιμων Πηγών Ενέργειας (Α.Π.Ε.) και Συμπαραγωγής Ηλεκτρισμού - Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) μέχρι την υλοποίηση της κατάλληλης ηλεκτρονικής πλατφόρμας του Άρ. 39, ν. 4951 κατατίθενται από την πρώτη έως και τη δέκατη ημέρα εκάστου ημερολογιακού μηνός στη Διεύθυνση Στρατηγικής & Σχεδιασμού Ανάπτυξης Συστήματος από τις 09:00 έως τις 15:00 μέσω διαβιβαστικού εγγράφου. Η αίτηση θα πρέπει να συνοδεύεται από το σύνολο των απαιτούμενων δικαιολογητικών που θα είναι καταχωρημένα ηλεκτρονικά σε μορφή αρχείων PDF (ή excel, όπου αυτό ορίζεται στα παρακάτω Ι, ΙΙ και ΙΙΙ), σε στοιχείο μνήμης ενιαίου σειριακού διαύλου (USB memory stick).

Αιτήσεις χορήγησης νέας Οριστικής Προσφοράς Σύνδεσης που υποβάλλονται είτε εκτός των προαναφερθέντων χρονικών ορίων είτε/και με διαφορετική διαδικασία από αυτή που ορίζεται παραπάνω, δεν γίνονται δεκτές και απορρίπτονται.

Η αίτηση θα πρέπει να συνοδεύεται από τα δικαιολογητικά που αναφέρονται στα Άρθρα 5 και 34, του ν. 4951/2022 τα οποία παρατίθενται αναλυτικά στις παρακάτω λίστες, κατά περίπτωση:

  1. Για κάθε αδειοδοτημένο σταθμό, είτε αποτελεί αυτόνομο αίτημα είτε μέρος Κοινού Αιτήματος (Άρθρο 14 του ν. 4951/2022) τα αναφερόμενα στη λίστα: «ΑΔΕΙΟΔΟΤΗΜΕΝΟΣ ΣΤΑΘΜΟΣ»

  2. Για κάθε εξαιρούμενο σταθμό (του Άρθρου 33, ν.4951/2022), τα αναφερόμενα στη λίστα: «ΕΞΑΙΡΟΥΜΕΝΟΣ ΣΤΑΘΜΟΣ» (μόνο ως μέρος Κοινού Αιτήματος)
  3. Ειδικά περί Κοινού Αιτήματος, επιπροσθέτως των αναφερομένων στα ανωτέρω Ι) και ΙΙ), τα αναφερόμενα στη λίστα: «ΚΟΙΝΟ ΑΙΤΗΜΑ» καθώς και Αρχείο shape file (για το σύνολο των εξαιρούμενων σταθμών) του οποίου ο Πίνακας Ιδιοτήτων θα συμπληρώνεται με βάση τις αναφερόμενες οδηγίες στο αρχείο  ΠΕΡΙΓΡΑΦΗ ΙΔΙΟΤΗΤΩΝ SHAPEFILE.

                   Ακολουθούν τα παρακάτω υποδείγματα εγγράφων τα οποία αφορούν δικαιολογητικά που περιλαμβάνονται στις λίστες των περιπτώσεων Ι), ΙΙ) και ΙΙΙ) ανωτέρω κατά περίπτωση:

                  1.      ΕΝΤΥΠΟ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ (για κάθε σταθμό)

2.     ΠΑΡΑΡΤΗΜΑ ΕΝΤΥΠΟΥ ΑΙΤΗΣΗΣ ΟΡΙΣΤΙΚΗΣ ΠΡΟΣΦΟΡΑΣ ΣΥΝΔΕΣΗΣ ΣΤΑΘΜΟΥ ΑΠΕ & ΣΗΘΥΑ (αρχείο excel, για κάθε σταθμό)

3.     ΥΠΟΔΕΙΓΜΑ ΕΓΓΥΗΤΙΚΗΣ ΕΠΙΣΤΟΛΗΣ (για κάθε σταθμό)

4.     ΥΠΟΔΕΙΓΜΑ ΛΙΣΤΑΣ ΣΤΑΘΜΩΝ ΚΟΙΝΟΥ ΑΙΤΗΜΑΤΟΣ (αρχείο excel, για κοινό αίτημα)

5.     ΥΠΟΔΕΙΓΜΑ ΥΔ ΠΕΡΙ ΜΗ ΣΥΜΜΕΤΟΧΗΣ ΜΕΛΩΝ ΕΝΕΡΓΕΙΑΚΗΣ ΚΟΙΝΟΤΗΤΑΣ (ΕΝ.ΚΟΙΝ.) ΣΕ ΑΛΛΗ ΕΝ.ΚΟΙΝ. (για κάθε Ενεργειακή Κοινότητα)



Αιτήσεις για χορήγηση νέας Οριστικής Προσφοράς Σύνδεσης στις οποίες δεν περιλαμβάνονται τα παραπάνω, δεν θα γίνονται δεκτές.



2.   Το διαχειριστικό τέλος υποβολής αίτησης υπέρ της ΑΔΜΗΕ Α.Ε. ανέρχεται σε 250,00€ πλέον Φ.Π.Α. (24%). Το συνολικό ποσό των 310,00€ θα πρέπει να κατατίθεται στον λογαριασμό ΕΘΝΙΚΗΣ ΤΡΑΠΕΖΑΣ του ΑΔΜΗΕ με ΙΒΑΝ GR1101100400000004002122374 (δικαιούχος: ΑΝΕΞΑΡΤ ΔΙΑΧ ΜΕΤΑΦ ΗΛΕΚΤΡ ΕΝΕΡΓ ΑΕ ΑΔΜΗΕ ΑΕ IPTO SA). Το αποδεικτικό πληρωμής με την αιτιολογία «επωνυμία κατόχου βεβαίωσης παραγωγού/εκπροσώπου κοινού αιτήματος, ενδεικτική θέση έργου» αναφέρεται στις λίστες των περιπτώσεων Ι) και ΙΙΙ) ανωτέρω και αντίγραφο αυτού θα πρέπει να προσκομίζεται και σε φυσική μορφή κατά την κατάθεση του αιτήματος.

3.     Σε σχέση με την Εγγυητική Επιστολή/τις Εγγυητικές Επιστολές που απαιτούνται, κατ’ αρχήν θα υποβάλλονται με την κατάθεση του αιτήματος αντίγραφα αυτής (αυτών) σε ηλεκτρονική μορφή (αρχεία PDF) καθώς και σε φυσική μορφή, μαζί με τα υπόλοιπα απαιτούμενα δικαιολογητικά. Εντός δέκα πέντε (15) εργάσιμων ημερών από την παραλαβή του αιτήματος, ο ΑΔΜΗΕ, αν αυτό απαιτείται, θα αποστέλλει στον Αιτούντα τυχόν παρατηρήσεις και υποδείξεις για απαιτούμενες διορθώσεις επί της Εγγυητικής Επιστολής/των Εγγυητικών Επιστολών. Στη συνέχεια ο Αιτών εντός πέντε (5) εργάσιμων ημερών θα πρέπει να επανυποβάλει την ορθή Εγγυητική Επιστολή/Εγγυητικές Επιστολές σε φυσική μορφή (πρωτότυπα).

4.     Τονίζεται ότι,

Α)    Εκκρεμείς αιτήσεις για έκδοση Μη Οριστικής Προσφοράς Σύνδεσης για σταθμούς ΑΠΕ και ΣΗΘΥΑ, οι οποίες είχαν υποβληθεί πριν την έναρξη ισχύος του ν.4951/2022, απορρίπτονται και οι φάκελοι των εν λόγω αιτήσεων τίθενται στο αρχείο.

Β)   Αιτήσεις για τις οποίες είχε εκδοθεί Μη Οριστική Προσφορά Σύνδεσης πριν την έναρξη ισχύος του Ν.4951/2022 θα πρέπει να κατατεθούν εκ νέου με το σύνολο των απαιτούμενων δικαιολογητικών, σύμφωνα με την περιγραφόμενη στο παρόν διαδικασία και τα προβλεπόμενα στο Ν.4951/2022.

09.03.2022

Ανακοίνωση σε εφαρμογή της υπ΄ αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ  3149/Β/30.07.2020) Υ.Α. για φωτοβολταϊκούς σταθμούς



Οι αρμόδιοι Διαχειριστές (ΔΕΔΔΗΕ Α.Ε. και ΑΔΜΗΕ Α.Ε.), σε εφαρμογή της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ 3149/Β/30.07.2020), αναφορικά με τον καθορισμό του μεγίστου ορίου συνολικής ισχύος  φωτοβολταϊκών σταθμών σε αγροτική γη εντός του οποίου είναι επιτρεπτή η εγκατάσταση φωτοβολταϊκού σταθμού ≤ 1MW σε αγροτική γη υψηλής παραγωγικότητας σε MW ανά Περιφερειακή Ενότητα, αναρτούν από κοινού Πίνακα με τα εναπομείναντα όρια ισχύος για φωτοβολταϊκούς σταθμούς ανά Περιφερειακή Ενότητα και θέτουν υπόψη των ενδιαφερομένων τα ακόλουθα:



Στις Περιφερειακές Ενότητες, όπου έχει καλυφθεί το μέγιστο αναγραφόμενο στην ανωτέρω Υ.Α. όριο συνολικής ισχύος από φωτοβολταϊκούς σταθμούς που δεσμεύουν ηλεκτρικό χώρο στο Σύστημα ή στο Δίκτυο, παύει η εξέταση  αιτήσεων για χορήγηση Οριστικής Προσφοράς Σύνδεσης φωτοβολταϊκών σταθμών, ισχύος  ≤ 1MW, που πρόκειται να εγκατασταθούν σε αγροτική γη Υψηλής Παραγωγικότητας.  Ως εκ τούτου οι Διαχειριστές προβαίνουν στα κάτωθι:



  • Απορρίπτουν τις εκκρεμείς αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης καθώς και τις αιτήσεις για τις οποίες έχει χορηγηθεί Αδυναμία Σύνδεσης και έχει εκδηλωθεί  ενδιαφέρον για διατήρηση σε εκκρεμότητα για χορήγηση Οριστικής Προσφοράς Σύνδεσης, με επιστροφή των υποβληθέντων φακέλων στους ενδιαφερόμενους.
  • Για κοινά αιτήματα απαλλασσόμενων σταθμών, αυτόκλητα αποσύρονται οι σταθμοί που προβλέπονται για εγκατάσταση σε αγροτική γη υψηλής παραγωγικότητας, ενώ προχωρά η εξέταση του αιτήματος με τους υπόλοιπους σταθμούς, με την προϋπόθεση ότι υπερβαίνουν, αθροιστικά, το όριο των 8.0 MW. Σε αντίθετη περίπτωση, αποσύρεται ολόκληρο το αίτημα και σταματά κάθε περεταίρω επεξεργασία του φακέλου.
  • Παύουν να υποδέχονται νέες αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης.
  • Για τις περιπτώσεις νέων κοινών αιτημάτων που αφορούν στις εν λόγω Περιφερειακές Ενότητες, οι σταθμοί που θα συμμετέχουν σε αυτά τα αιτήματα θα πρέπει υποχρεωτικά να αναφέρονται σε γήπεδα/αγροτεμάχια που δεν έχουν χαρακτηριστεί ως αγροτική γη υψηλής παραγωγικότητας.
  • Συνεχίζουν την εξέταση αιτήσεων χορήγησης Οριστικής Προσφοράς Σύνδεσης φωτοβολταϊκών σταθμών, ισχύος  ≤ 1MW, που δεν εγκαθίστανται σε αγροτική γη Υψηλής Παραγωγικότητας.



ΟΡΙΑ ΑΓΡΟΤΙΚΗΣ ΓΗΣ 08.03.2022.xls

Σε εφαρμογή των προβλέψεων του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α’ 245), ο Διαχειριστής του Συστήματος (ΑΔΜΗΕ Α.Ε) αναρτά πίνακα με τις αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης αρμοδιότητάς του, για μη αδειοδοτούμενους φωτοβολταϊκούς σταθμούς με πλήρη φάκελο έως και 31.12.2020.

Ο Πίνακας είναι οργανωμένος σε κοινά αιτήματα σταθμών όπως αυτά κατατέθηκαν στην ΑΔΜΗΕ Α.Ε. σύμφωνα με τις προβλέψεις του άρθρου 135 του ν. 4685/2020 (ΦΕΚ Α’ 92).

αδμηε_αιτήσεις-φβ-σταθμών-με-πληρότητα-μέχρι-31122020.xls

08.02.2021



2η Ανακοίνωση για την χορήγηση Οριστικής Προσφοράς Σύνδεσης στις Ενεργειακές Κοινότητες (Ε.Κοιν.) σε εφαρμογή του άρθρου 160 του ν. 4759/2020 (ΦΕΚ 245/) και της 2ης Διευκρινιστικής εγκυκλίου με Α.Π. ΥΠΕΝ/ΔΑΠΕΕΚ/7932/235/27.01.2021



Σύμφωνα με την 2η Διευκρινιστική εγκύκλιο επί του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α΄245) με Α.Π. ΥΠΕΝ/ΔΑΠΕΕΚ/ 7932/235/27.01.2021, η περίπτωση Β της παρ. Β2 του Β’ Μέρους της Εγκυκλίου ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020 “Διευκρινιστική εγκύκλιος επί του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α΄245), του άρθρου 135 του ν.4685/2020 (ΦΕΚ Α’ 92) και λοιπών θεμάτων”, αφορά τις περιπτώσεις που Ε.Κοιν. της οποίας εκκρεμεί αίτηση για χορήγηση οριστικής προσφοράς σύνδεσης από το Διαχειριστή, έχει  τουλάχιστον ένα (1) μέλος που είναι μέλος και σε άλλη Ε.Κοιν. (προϋφιστάμενη) της οποίας όμως δεν εκκρεμεί αίτηση για χορήγηση οριστικής προσφοράς σύνδεσης από τον Διαχειριστή και η προϋφιστάμενη δεν έχει προβεί σε αλλαγή της σύνθεσης των μελών της με σκοπό να μην έχει κοινό μέλος με άλλη Ε.Κοιν.

Α) Στην περίπτωση που η προϋφιστάμενη έχει προβεί σε αλλαγή της σύνθεσης των μελών της με σκοπό να μην έχει κοινό μέλος με άλλη Ε.Κοιν., τότε η Ε.Κοιν. της οποίας όμως εκκρεμεί αίτηση για χορήγηση οριστικής προσφοράς σύνδεσης από τον Διαχειριστή προσκομίζει Υπεύθυνη Δήλωση (Υ.Δ.) του νόμιμου εκπρόσωπου της Ε.Κοιν. ο οποίος θα πρέπει να βεβαιώνει ότι τα μέλη της Ε.Κοιν. δεν συμμετέχουν σήμερα (ημερομηνία υπογραφής της Υ.Δ.) σε άλλη Ε.Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από σταθμό Ανανεώσιμών Πηγών Ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) ή Υβριδικό Σταθμό και δεν άλλαξε τη σύνθεση των μελών της προκειμένου να συμμορφωθεί με το κριτήριο.

Ειδικά σε περίπτωση όπου δύο (2) ή περισσότερες Ε.Κοιν. με εκκρεμείς αιτήσεις για χορήγηση οριστικής προσφοράς σύνδεσης από τους Διαχειριστές είχαν κοινά μέλη κατά το χρονικό διάστημα από την ημέρα υποβολής στον αρμόδιο Διαχειριστή της αίτησης για χορήγηση οριστικής προσφοράς σύνδεσης, έως και την ημέρα έκδοσης της παρούσας ανακοίνωσης τότε:

Β1) η Ε.Κοιν. η οποία, κατά τη διενέργεια του ελέγχου από τον ΑΔΜΗΕ, πληροί το κριτήριο χωρίς να έχει αλλάξει τη σύνθεση των μελών της προκειμένου να συμμορφωθεί με το κριτήριο, προσκομίζει Υπεύθυνη Δήλωση (Υ.Δ.) του νόμιμου εκπρόσωπου της Ε.Κοιν. ο οποίος θα πρέπει να βεβαιώνει ότι τα μέλη της Ε.Κοιν. δεν συμμετέχουν σήμερα (ημερομηνία υπογραφής της Υ.Δ.) σε άλλη Ε.Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από σταθμό Ανανεώσιμών Πηγών Ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α.) ή Υβριδικό Σταθμό και δεν άλλαξε τη σύνθεση των μελών της προκειμένου να συμμορφωθεί με το κριτήριο.

Β2) η Ε.Κοιν. η οποία, μετά την υποβολή της αίτησης για χορήγηση οριστικής προσφοράς σύνδεσης, έχει προβεί σε αλλαγή της σύνθεσης των μελών της με σκοπό την πλήρωση του κριτηρίου, προσκομίζει την ανακοίνωση της καταχώρησης στο Γενικό Εμπορικό Μητρώο (Γ.Ε.ΜΗ.) της σχετικής πράξης τροποποίησης της σύνθεσης των μελών της καθώς και τα επικαιροποιημένα νομιμοποιητικά στοιχεία κατά την περίπτωση (Β) της παρ. Β2. του Β’ Μέρους της Εγκυκλίου ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020 “Διευκρινιστική εγκύκλιος επί του άρθρου 160 του ν.4759/2020 (ΦΕΚ Α΄245), του άρθρου 135 του ν.4685/2020 (ΦΕΚ Α’ 92) και λοιπών θεμάτων”.

Κατά τα λοιπά εφαρμόζονται τα αναφερόμενα στην παρ. Β2 του Β’ Μέρους της ίδιας Εγκυκλίου ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020.

Λαμβάνοντας υπόψιν τα ανωτέρω και συγκεκριμένα όσον αφορά τις Ε. Κοιν. (εκτός των σταθμών που εφαρμόζουν ενεργειακό ή εικονικό ενεργειακό συμψηφισμό του άρθρου 14Α του ν. 3468/2006, όπως ισχύει, καθώς και οι σταθμοί του εικονικού ενεργειακού συμψηφισμού του άρθρου 11 του ν. 4513/2018) που έχουν υποβάλλει αίτημα στον ΑΔΜΗΕ για την χορήγηση Οριστικής Προσφοράς Σύνδεσης πριν την 01.01.2021, για τον έλεγχο του αιτήματος και την χορήγηση της Οριστικής Προσφοράς Σύνδεσης από τον ΑΔΜΗΕ, ο νόμιμος εκπρόσωπος της Ε.Κοιν ή σε περίπτωση κοινού αιτήματος βάσει του Άρθρου 135 του ν. 4685/2020, ο εκπρόσωπος της ομάδας των παραγωγών του κοινού αιτήματος, οφείλει να αποστείλει στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου, στην ηλεκτρονική διεύθυνση en_koin_metoxoi@admie.gr κατά περίπτωση, τα δικαιολογητικά που αναφέρονται στα σημεία Α ή Β1 ή Β2 ανωτέρω, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος. Τα προαναφερθέντα έγγραφα θα πρέπει να είναι ψηφιακά υπογεγραμμένα ή ψηφιακά βεβαιωμένα ως προς τη γνησιότητά τους.

Σημειώνεται ακόμη ότι δίνεται παράταση πέντε (5) εργασίμων ημερών στην τεθείσα δυνάμει της πρώτης διευκρινιστικής εγκυκλίου, καταληκτική ημερομηνία αποστολής των μηνυμάτων ηλεκτρονικού ταχυδρομείου από τις Ε.Κοιν., προκειμένου και οι Ε.Κοιν. που εμπίπτουν στις ως άνω περιπτώσεις να αποστείλουν στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου τα ανωτέρω στοιχεία κατά περίπτωση και σύμφωνα με τα ως άνω.



21.01.2021



Ανακοίνωση για την χορήγηση Οριστικής Προσφοράς Σύνδεσης στις Ενεργειακές Κοινότητες (Ε.Κοιν.) σε εφαρμογή του ν. 4759/2020 (ΦΕΚ 245/ Α/09.12.2020) και της διευκρινιστικής εγκυκλίου με Α.Π. ΥΠΕΝ/ΔΑΠΕΕΚ/125699/4613/30.12.2020



Σύμφωνα με την παράγραφο 2 του Άρθρου 160 του ν. 4759/2020, Ε. Κοιν.  η οποία έχει ως σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό, που έχει ενταχθεί σε καθεστώς λειτουργικής ενίσχυσης και έχει υπογράψει Σύμβαση λειτουργικής ενίσχυσης, δεν δύναται να είναι μέλος σε άλλη Ε. Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια και έχει τον παραπάνω σκοπό ή/και αντικείμενο δραστηριότητας, με την επιφύλαξη της παρ. 4 του άρθρου 2 του ν. 4513/2018.

Ε.Κοιν. που έχουν συσταθεί με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό, όφειλαν μέχρι την 31.12.2020 αμελλητί να τροποποιήσουν τη σύνθεση των μελών τους, ώστε τα μέλη τους να μην αποτελούν μέλη και άλλης Ε.Κοιν. που δραστηριοποιείται στη ίδια Περιφέρεια με τον ίδιο σκοπό ή/και αντικείμενο δραστηριότητας, ακόμη και σε περίπτωση αντίθετης πρόβλεψης του καταστατικού τους, προκειμένου να μπορούν να ενταχθούν σε καθεστώς λειτουργικής ενίσχυσης με σύναψη σύμβασης λειτουργικής ενίσχυσης εκτός ανταγωνιστικών διαδικασιών υποβολής προσφορών του άρθρου 7 του ν.4414/2016 (εκτός των περιπτώσεων Ε.Κοιν. που συμμετέχουν Οργανισμοί Τοπικής Αυτοδιοίκησης (Ο.Τ.Α.) Α’ ή Β΄ βαθμού ή έχουν περισσότερα από εξήντα (60) μέλη, εκ των οποίων τουλάχιστον τα πενήντα (50) είναι φυσικά πρόσωπα, επίσης εξαρούνται οι σταθμοί της Περιφέρειας Δυτικής Μακεδονίας οι οποίοι οφείλουν μέχρι την 31.12.2021 να προβούν στις ως άνω τροποποιήσεις).

Λαμβάνοντας υπόψιν τα ανωτέρω και συγκεκριμένα όσον αφορά τις Ε. Κοιν. (εκτός των σταθμών που εφαρμόζουν ενεργειακό ή εικονικό ενεργειακό συμψηφισμό του άρθρου 14Α του ν. 3468/2006, όπως ισχύει, καθώς και οι σταθμοί του εικονικού ενεργειακού συμψηφισμού του άρθρου 11 του ν. 4513/2018) που έχουν υποβάλλει αίτημα στον ΑΔΜΗΕ για την χορήγηση Οριστικής Προσφοράς Σύνδεσης πριν την 01.01.2021, για τον έλεγχο του αιτήματος και την χορήγηση της Οριστικής Προσφοράς Σύνδεσης από τον ΑΔΜΗΕ, ο νόμιμος εκπρόσωπος της Ε.Κοιν ή σε περίπτωση κοινού αιτήματος βάσει του Άρθρου 135 του ν. 4685/2020, ο κάθε εκπρόσωπος της ομάδας των παραγωγών του κοινού αιτήματος, οφείλει να αποστείλει στον ΑΔΜΗΕ με μήνυμα ηλεκτρονικού ταχυδρομείου, στην ηλεκτρονική διεύθυνση en_koin_metoxoi@admie.gr κατά περίπτωση, τα δικαιολογητικά που αναφέρονται στα σημεία Α ή Β παρακάτω, αναγράφοντας στο θέμα του ηλεκτρονικού μηνύματος τον Αρ. Πρωτ. ΑΔΜΗΕ του συγκεκριμένου αιτήματος.



Α) Σε περίπτωση πλήρωσης του ως άνω κριτηρίου :

Υπεύθυνη Δήλωση του νόμιμου εκπροσώπου της Ε. Κοιν. με την εξής διατύπωση:

«Ο/Η …………………………………… με την ιδιότητα του νόμιμου εκπροσώπου της Ενεργειακής Κοινότητας ………………………………………., βεβαιώνω ότι τα μέλη της Ενεργειακής Κοινότητας δεν συμμετείχαν κατά το χρονικό διάστημα από την ημέρα υποβολής στον αρμόδιο διαχειριστή ΑΔΜΗΕ της αίτησης με Αρ.Πρωτ. ΑΔΜΗΕ ………….. για χορήγηση οριστικής προσφοράς Σύνδεσης ως και σήμερα (ημερομηνία υπογραφής της Υ.Δ.) σε άλλη προυφιστάμενη Ενεργειακή Κοινότητα που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό»



Β) Σε περίπτωση μη πλήρωσης του ως άνω κριτηρίου:

- Την ανακοίνωση της καταχώρησης στο Γενικό Εμπορικό Μητρώο (Γ.Ε.ΜΗ.) της σχετικής πράξης τροποποίησης της σύνθεσης των μελών της Ε.Κοιν. προκειμένου τα μέλη της να μην αποτελούν μέλη σε προυφιστάμενη Ε.Κοιν. (δηλαδή σε Ε.Κοιν. που έχει συσταθεί προγενέστερα από τη εξεταζόμενη Ε.Κοιν.) που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από Σταθμό Ανανεώσιμων πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό, καθώς και τη σχετική πράξη τροποποίησης της σύνθεσης των μελών της.

- Τα επικαιροποιημένα νομιμοποιητικά στοιχεία της Ε.Κοιν. (κωδικοποιημένο καταστατικό, Γενικό Πιστοποιητικό Γ.Ε.ΜΗ, πιστοποιητικό Γ.Ε.ΜΗ. τρέχουσας εκπροσώπησης).

Τα προαναφερθέντα έγγραφα θα πρέπει να είναι ψηφιακά υπογεγραμμένα ή ψηφιακά βεβαιωμένα ως προς τη γνησιότητά τους.

‘Οσον αφορά τα αιτήματα  χορήγησης Οριστικής Προσφοράς Σύνδεσης από Ε.Κοιν που υποβάλλονται στον ΑΔΜΗΕ μετά την 01.01.2021 μαζί με τα υπόλοιπα δικαιολογητικά της αίτησης, προκειμένου η αίτηση να θεωρηθεί πλήρης, θα πρέπει να υποβάλλεται και υπεύθυνη δήλωση του νόμιμου εκπροσώπου της Ε.Κοιν. με την οποία θα πρέπει να βεβαιώνει ότι τα μέλη της Ε.Κοιν. δεν συμμετέχουν σε άλλη προυφιστάμενη Ε.Κοιν. που δραστηριοποιείται στην ίδια Περιφέρεια με σκοπό ή/και αντικείμενο δραστηριότητας την παραγωγή και πώληση ηλεκτρικής ενέργειας από  Σταθμό Ανανεώσιμων Πηγών ενέργειας (Α.Π.Ε.) ή Συμπαραγωγής Ηλεκτρισμού – Θερμότητας Υψηλής Απόδοσης (Σ.Η.Θ.Υ.Α) ή Υβριδικό Σταθμό.

28.08.2020

Ο ΑΔΜΗΕ θέτει υπόψη των ενδιαφερομένων τα ακόλουθα, σε εφαρμογή της Υπουργικής Απόφασης ΥΠΕΝ/ΔΑΠΕΕΚ/74123/2971 (ΦΕΚ 3149/Β/30.07.2020) για τους φωτοβολταϊκούς σταθμούς που απαλλάσσονται της αδειοδότησης (ισχύος ≤ 1MW):

  1. Για τις εκκρεμείς αιτήσεις σύνδεσης φωτοβολταϊκών σταθμών επί εδάφους που έχουν υποβληθεί στον ΑΔΜΗΕ μέχρι και τις 09.08.2020 καθώς και για τις νέες αιτήσεις σύνδεσης φωτοβολταϊκών σταθμών επί εδάφους που θα υποβάλλονται στον ΑΔΜΗΕ μετά τις 10.08.2020, οι ενδιαφερόμενοι πρέπει να υποβάλλουν στην αρμόδια μονάδα υποδοχής του ΑΔΜΗΕ τα εξής:
  • Για σταθμούς που πρόκειται να εγκατασταθούν σε γεωργική (αγροτική) γη, έγγραφο της αρμόδιας Διεύθυνσης Αγροτικής Οικονομίας και Κτηνιατρικής και σχετικό πρακτικό της Περιφερειακής επιτροπής Χωροταξίας και Περιβάλλοντος από τα οποία να προκύπτει ο χαρακτηρισμός της γης (υψηλής ή μη παραγωγικότητας) ή Υπεύθυνη Δήλωση μηχανικού, η οποία δύναται να περιλαμβάνεται επί του τοπογραφικού διαγράμματος που συνοδεύει την αίτηση, ότι το αγροτεμάχιο βρίσκεται σε περιοχή της Αττικής ή περιοχή της Επικράτειας που έχουν καθοριστεί χρήσεις γης εγκεκριμένα Γενικά Πολεοδομικά Σχέδια (Γ.Π.Σ.) ή Σχέδια Χωρικής Οικιστικής Οργάνωσης Ανοιχτής Πόλης (Σ.Χ.Ο.Ο.Α.Π.) του ν.2508/1997 (Α’ 124), σε Ζώνες Οικιστικού Ελέγχου (Ζ.Ο.Ε.) του άρθρου 29 του ν.1337/1983 (Α’ 33) και σε Τοπικά Χωρικά Σχέδια του ν.4447/2016 (Α’ 241), με αναφορά στο αν το αγροτεμάχιο βρίσκεται σε περιοχή που έχει καθοριστεί ως αγροτική γη υψηλής παραγωγικότητας ή όχι.
  • Για σταθμούς που πρόκειται να εγκατασταθούν σε γη άλλης μορφής πλην γεωργικής (αγροτικής), Υπεύθυνη Δήλωση μηχανικού στην οποία θα δηλώνεται ότι ο φωτοβολταϊκός σταθμός εγκαθίσταται σε γη άλλης μορφής πλην γεωργικής (αγροτικής) (π.χ. δασικής, χορτολιβαδικής, κ.ά.).
  1. Διευκρινίζεται ότι αναφορικά με τις εκκρεμείς αιτήσεις για χορήγηση Οριστικής Προσφοράς Σύνδεσης από φωτοβολταϊκούς σταθμούς επί εδάφους που έχουν υποβληθεί στον ΑΔΜΗΕ μέχρι και τις 09.08.2020, τα έγγραφα ή υπεύθυνη δήλωση του μηχανικού της παραγράφου 1 πρέπει να υποβληθούν εντός προθεσμίας ενός (1) μηνός από την έναρξη ισχύος την εν λόγω Υ.Α. (ήτοι ως και τις 09.09.2020), προκειμένου να θεωρηθούν πλήρεις για χορήγηση Οριστικής Προσφοράς Σύνδεσης, σε διαφορετική περίπτωση η αίτηση θα θεωρείται πλήρης για χορήγηση Οριστικής Προσφοράς Σύνδεσης κατά τη χρονική σειρά υποβολής των εγγράφων ή υπεύθυνης δήλωσης του μηχανικού της παραγράφου 1.
  1. Τέλος, για τις νέες αιτήσεις σύνδεσης φωτοβολταϊκών σταθμών επί εδάφους που θα υποβάλλονται στον ΑΔΜΗΕ μετά τις 10.08.2020, οι ενδιαφερόμενοι θα πρέπει απαραίτητα να συνυποβάλλουν με τα υπόλοιπα απαιτούμενα δικαιολογητικά έγγραφα και στοιχεία αίτησης, τα έγγραφα ή υπεύθυνη δήλωση μηχανικού της παραγράφου 1, διαφορετικά ο φάκελος της αίτησης θα θεωρείται ελλιπής και θα επιστρέφεται.

08.03.2019

Οι Διαχειριστές Συστήματος και Δικτύου ενημερώνουν ότι έχει αναρτηθεί στους ιστοτόπους τους Επικαιροποιημένη ενιαία λίστα ΑΔΜΗΕ και ΔΕΔΔΗΕ εκκρεμών αιτημάτων χορήγησης οριστικής προσφοράς σύνδεσης σε σταθμούς ΑΠΕ στο κορεσμένο δίκτυο της Πελοποννήσου (δίκτυο κατάντη του ΚΥΤ Κουμουνδούρου). Η κατάρτισή της βασίζεται στις προβλέψεις της κείμενης νομοθεσίας και τις σχετικές κατευθύνσεις της Ρυθμιστικής Αρχής Ενέργειας και υπόκειται στη βασική αρχή της χρονικής προτεραιότητας των αιτημάτων (ημερομηνία αιτήματος έκδοσης οριστικής προσφοράς ή ημερομηνία υποβολής αρχικού αιτήματος με πλήρη φάκελο για τα έργα που λαμβάνουν εξαρχής οριστική προσφορά), ενώ έχουν ληφθεί υπόψη και οι νομοθετικές διατάξεις που παρέχουν προτεραιότητα εξέτασης σε συγκεκριμένες κατηγορίες αιτημάτων, με διακριτή αναφορά των σχετικών κατά περίπτωση νομοθετημάτων. Δεδομένης της ανάγκης αναθεώρησης του αρχικώς θεωρηθέντος ορίου ασφαλούς απορρόφησης ισχύος από σταθμούς ΑΠΕ στην Πελοπόννησο με βάση τις τρέχουσες συνθήκες, η οποία και θα καθορίσει τυχόν περιθώριο ισχύος προς διάθεση στα αιτήματα της ενιαίας λίστας στο μεσοδιάστημα μέχρι την επέκταση του δικτύου των 400 kV στην Πελοπόννησο, οπότε και θα προκύψει νέο ουσιώδες περιθώριο για απορρόφηση ισχύος από σταθμούς ΑΠΕ, η χορήγηση οριστικών προσφορών σύνδεσης επί του παρόντος τελεί υπό αναστολή. Σε κάθε περίπτωση το εκάστοτε περιθώριο ισχύος θα διατεθεί από τον ΑΔΜΗΕ και τον ΔΕΔΔΗΕ στους σταθμούς ΑΠΕ με βάση την σειρά προτεραιότητας που προκύπτει από την ενιαία λίστα.



Βλ. και ανακοίνωση στις 16.11.2023

Ο ΑΔΜΗΕ δημοσιεύει στοιχεία για Σταθμούς Παραγωγής Ηλεκτρικής Ενέργειας από Ανανεώσιμες Πηγές Ενέργειας (ΑΠΕ) και Σταθμούς Συμπαραγωγής Ηλεκτρικής ενέργειας & και Θερμότητας Υψηλής Απόδοσης (ΣΗΘΥΑ), οι οποίοι βρίσκονται σε λειτουργία καθώς και για αυτούς που έχουν εκδοθεί Προσφορές Σύνδεσης στο Σύστημα.

Στους Πίνακες περιλαμβάνονται τα έργα αρμοδιότητας ΑΔΜΗΕ.

Τονίζεται ότι στους σταθμούς με Δεσμευτικές και Οριστικές Προσφορές Σύνδεσης περιλαμβάνονται και σταθμοί για τους οποίους η ημερομηνία λήξης της Προσφοράς Σύνδεσης έχει παρέλθει αλλά έχει εκδοθεί Άδεια Εγκατάστασης σύμφωνα με τα αρχεία που τηρεί ο ΑΔΜΗΕ. Σε περίπτωση που η εν λόγω Άδεια Εγκατάστασης έχει ανακληθεί ή έχει εκπνεύσει η χρονική περίοδος ισχύος της νοείται ότι και η αντίστοιχη Προσφορά Σύνδεσης δεν είναι πλέον σε ισχύ. Σε περίπτωση που ανακληθεί η Άδεια Παραγωγής για έναν σταθμό, νοείται ότι και η αντίστοιχη Προσφορά Σύνδεσης παύει να ισχύει.

Τα στοιχεία αυτά υπόκεινται σε επικαιροποίηση και ενημέρωση ανά τακτά διαστήματα και δεν υποκαθιστούν τις εκδοθείσες από τον ΑΔΜΗΕ Προσφορές Σύνδεσης.

  • Απρίλιος 2020 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

             Aprilios_2020_me_pr_synd_kai_se_leit

  • Οκτώβριος 2020 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

             Octobrios_2020_me_pr_synd_kai_se_leit

  • Απρίλιος 2021 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

            Aprilios_2021_me_pr_synd_kai_se_leit_V3.xls

  • Οκτώβριος 2021 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

            Oktobrios_2021_me_pr_synd_kai_se_leit.xls

  • Απρίλιος 2022 - Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

            Aprilios_2022_me_pr_synd_kai_se_leit_v2.xls

  • Οκτώβριος 2022 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Octobrios_2022_me_pr_synd_kai_se_leit_V2.xls

  • Απρίλιος 2023 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Aprilios_2023_me_pr_synd_kai_se_leit.xls

  • Οκτώβριος 2023 - Οριστικές Προσφορές Σύνδεσης/Σταθμοί σε λειτουργία - Ενοποιημένος Πίνακας - Έργα αρμοδιότητας ΑΔΜΗΕ*

          Oktobrios_2023_me_pr_synd_kai_se_leit.xls



* Οι σταθμοί σε λειτουργία εμφανίζονται με "+" στην τελευταία στήλη. Οι σταθμοί με Οριστική Προσφορά Σύνδεσης εμφανίζονται με "2" στην τελευταία στήλη.

Αιτήσεις για χορήγηση προσφοράς σύνδεσης σε αδειοδοτούμενους σταθμούς ΑΠΕ & ΣΗΘΥΑ ισχύος από 8 MW και άνω, υποβάλλονται στη ΔΙΕΥΘΥΝΣΗ ΣΤΡΑΤΗΓΙΚHΣ & ΣΧΕΔΙΑΣΜΟY ΑΝAΠΤΥΞΗΣ ΣΥΣΤHΜΑΤΟΣ Δυρραχίου 89 & Κηφισού, 104 43 Αθήνα, με συνυποβολή όλων των προβλεπόμενων εγγράφων και δικαιολογητικών του άρθρου 4 της ΥΑ 133102007 (ΦΕΚ Β 115311.07.2007)

Εντός δύο (2) μηνών από την έκδοση της Οριστικής Προσφοράς Σύνδεσης, ο Παραγωγός οφείλει να υποβάλλει εγγυητική επιστολή τραπέζης ή άλλου πιστωτικού ιδρύματος σύμφωνα με τις διατάξεις των ν.4152/2013 και ν.4342/2015.

Β. ΣΥΜΒΑΣΕΙΣ ΣΥΝΔΕΣΗΣ ΧΡΗΣΤΩΝ

Β. ΣΥΜΒΑΣΕΙΣ ΣΥΝΔΕΣΗΣ ΧΡΗΣΤΩΝ

Σύμφωνα με τον Κώδικα Διαχείρισης του Ελληνικού Συστήματος Μεταφοράς Ηλεκτρικής Ενέργειας (Κώδικας): Οι ελάχιστες τεχνικές και λειτουργικές προδιαγραφές, που πρέπει να πληρούνται για την αξιόπιστη και ασφαλή λειτουργία του ΕΣΜΗΕ προς όφελος των Χρηστών, καθώς και των εγκαταστάσεων και των μηχανημάτων τους που συνδέονται με το ΕΣΜΗΕ, καθορίζονται με τους όρους της Σύμβασης Σύνδεσης, σε εφαρμογή και των οριζομένων στους Κανονισμούς (ΕΕ) 2016/631, 2016/1388 και 2016/1447, όπως εξειδικεύονται με απόφαση της ΡΑΕ.

Αιτήσεις για σύναψη Σύμβασης Σύνδεσης σε σταθμούς ΑΠΕ, ΣΥΘΗΑ και ΣΑΗΕ, υποβάλλονται στη ΔΙΕΥΘΥΝΣΗ ΣΤΡΑΤΗΓΙΚΗΣ & ΣΧΕΔΙΑΣΜΟΥ ΑΝΑΠΤΥΞΗΣ ΣΥΣΤΗΜΑΤΟΣ και στο dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ.

1.1 Για ΕΝΙΑΙΑ ΣΣ

Είναι στη διακριτική ευχέρεια του ενδιαφερόμενου-Παραγωγού, εφόσον γνωρίζει τα οριστικά και τελικά τεχνικά χαρακτηριστικά των Έργων Σύνδεσης αρμοδιότητάς του, να αιτηθεί ΕΝΙΑΙΑ Σύμβαση Σύνδεσης.

Για την αίτηση σύναψης Ενιαίας Σ.Σ. ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης για Παραγωγό ΑΠΕ

Συνημμένα αίτησης Παραγωγού

1.2 Για ΚΥΡΙΟ ΤΕΥΧΟΣ

Σύμφωνα με το Άρθρο 8 (παρ.3) του Ν. 4951/2022 αν η Σύμβαση Σύνδεσης υπογράφεται με αντισυμβαλλόμενο τον Διαχειριστή του Συστήματος (Ανεξάρτητος Διαχειριστής Μεταφοράς Ηλεκτρικής Ενέργειας Α.Ε.), δύναται να χωρίζεται σε Κύριο Τεύχος και Συμπλήρωμα του Κυρίου Τεύχους, κατόπιν άσκησης διακριτικής ευχέρειας του ενδιαφερομένου και τίθεται σε ισχύ με την υπογραφή του Κύριου Τεύχους.
Η εν λόγω δυνατότητα προτείνεται σε Χρήστες του Συστήματος που δεν έχουν οριστικοποιήσει τα τεχνικά χαρακτηριστικά των έργων αρμοδιότητάς τους (μονάδες ηλεκτροπαραγωγής και δίκτυα Μ.Τ.).

Για την αίτηση σύναψης του Κυρίου Τεύχους ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ[ΚΤ] για Παραγωγό ΑΠΕ

Συνημμένα αίτησης ΣΣ[ΚΤ] για παραγωγό ΑΠΕ

1.3 Για ΣΥΜΠΛΗΡΩΜΑ ( Η αίτηση συνίσταται να κατατίθεται τουλάχιστον 2-3 μήνες ΠΡΙΝ το επικείμενο αίτημα για ηλέκτριση του Σταθμού.)

Για την αίτηση του ΣΥΜΠΛΗΡΩΜΑΤΟΣ ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ[Σ] για Παραγωγό ΑΠΕ

Συνημμένα αίτησης ΣΣ[Σ] για Παραγωγό ΑΠΕ

2.1 Για ΕΝΙΑΙΑ ΣΣ

Είναι στη διακριτική ευχέρεια του ενδιαφερόμενου-Εκπροσώπου, εφόσον γνωρίζει τα οριστικά και τελικά τεχνικά χαρακτηριστικά των Έργων Σύνδεσης αρμοδιότητάς του, να αιτηθεί ΕΝΙΑΙΑ Σύμβαση Σύνδεσης.

Για την αίτηση σύναψης Ενιαίας Σ.Σ. ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ για Εκπρόσωπο ΑΠΕ

Συνημμένα αίτησης ΣΣ Εκπροσώπου

2.2 Για ΚΥΡΙΟ ΤΕΥΧΟΣ

Σύμφωνα με το Άρθρο 8 (παρ.3) του Ν. 4951/2022 αν η Σύμβαση Σύνδεσης υπογράφεται με αντισυμβαλλόμενο τον Διαχειριστή του Συστήματος (Ανεξάρτητος Διαχειριστής Μεταφοράς Ηλεκτρικής Ενέργειας Α.Ε.), δύναται να χωρίζεται σε Κύριο Τεύχος και Συμπλήρωμα του Κυρίου Τεύχους, κατόπιν άσκησης διακριτικής ευχέρειας του ενδιαφερομένου και τίθεται σε ισχύ με την υπογραφή του Κύριου Τεύχους.
Η εν λόγω δυνατότητα προτείνεται σε Χρήστες του Συστήματος που δεν έχουν οριστικοποιήσει τα τεχνικά χαρακτηριστικά των έργων αρμοδιότητάς τους (μονάδες ηλεκτροπαραγωγής και δίκτυα Μ.Τ.).
Για την αίτηση σύναψης του Κυρίου Τεύχους ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ[ΚΤ] για Εκπρόσωπο ΑΠΕ

Συνημμένα αίτησης ΣΣ[ΚΤ] για Εκπρόσωπο ΑΠΕ

2.3 Για ΣΥΜΠΛΗΡΩΜΑ ( Η αίτηση συνίσταται να κατατίθεται τουλάχιστον 2-3 μήνες ΠΡΙΝ το επικείμενο αίτημα για ηλέκτριση των Σταθμών.)

Για την αίτηση του ΣΥΜΠΛΗΡΩΜΑΤΟΣ ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ[Σ] για Εκπρόσωπο ΑΠΕ

Συνημμένα αίτησης ΣΣ[Σ] για Εκπρόσωπο ΑΠΕ

3.1 Για ΕΝΙΑΙΑ ΣΣ

Είναι στη διακριτική ευχέρεια του ενδιαφερόμενου-Παραγωγού, εφόσον γνωρίζει τα οριστικά και τελικά τεχνικά χαρακτηριστικά των Έργων Σύνδεσης αρμοδιότητάς του, να αιτηθεί ΕΝΙΑΙΑ Σύμβαση Σύνδεσης. Για την αίτηση σύναψης Ενιαίας Σ.Σ. ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ για κάτοχο Άδειας Αποθήκευσης ΣΑΗΕ_ΑτΜ

Συνημμένα αίτησης ΣΣ για κάτοχο Άδειας Αποθήκευσης ΣΑΗΕ_ΑτΜ

3.2 Για ΚΥΡΙΟ ΤΕΥΧΟΣ

Σύμφωνα με το Άρθρο 8 (παρ.3) του Ν. 4951/2022 αν η Σύμβαση Σύνδεσης υπογράφεται με αντισυμβαλλόμενο τον Διαχειριστή του Συστήματος (Ανεξάρτητος Διαχειριστής Μεταφοράς Ηλεκτρικής Ενέργειας Α.Ε.), δύναται να χωρίζεται σε Κύριο Τεύχος και Συμπλήρωμα του Κυρίου Τεύχους, κατόπιν άσκησης διακριτικής ευχέρειας του ενδιαφερομένου και τίθεται σε ισχύ με την υπογραφή του Κύριου Τεύχους. Η εν λόγω δυνατότητα προτείνεται σε Χρήστες του Συστήματος που δεν έχουν οριστικοποιήσει τα τεχνικά χαρακτηριστικά των έργων αρμοδιότητάς τους (μονάδες ηλεκτροπαραγωγής και δίκτυα Μ.Τ.).

Για την αίτηση σύναψης του Κυρίου Τεύχους ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ[ΚΤ] για κάτοχο Άδειας Αποθήκευσης ΣΑΗΕ_ΑτΜ

Συνημμένα αίτησης ΣΣ[ΚΤ] για κάτοχο Άδειας Αποθήκευσης ΣΑΗΕ_ΑτΜ

3.3 Για ΣΥΜΠΛΗΡΩΜΑ

Για την αίτηση του ΣΥΜΠΛΗΡΩΜΑΤΟΣ ο ενδιαφερόμενος προσκομίζει:

Έντυπο αίτησης ΣΣ[Σ] για κάτοχο Άδειας Αποθήκευσης ΣΑΗΕ_ΑτΜ

Συνημμένα αίτησης ΣΣ[Σ] για κάτοχο Άδειας Αποθήκευσης ΣΑΗΕ_ΑτΜ

Πρότυπο Σύμβασης Σύνδεσης Παραγωγού Ηλεκτρικής Ενέργειας από Αιολικό Πάρκο με συνοδά Έργα Επέκτασης του Συστήματος Υ/Σ Υπαίθριου Τύπου (AIS) Υ.Τ./Μ.Τ. και Έργα Γ.Μ. 150kV

Πρότυπο Σύμβασης Σύνδεσης Αιολικού Παραγωγού με συνοδά Έργα Επέκτασης του Συστήματος Υ/Σ Υ.Τ./Μ.Τ. και Γ.Μ. 150kV

Πρότυπο Κυρίου Τεύχους Σύμβασης Σύνδεσης Εκπροσώπου Παραγωγών Ηλεκτρικής Ενέργειας σύμφωνα με το Άρθρο 135 του Ν. 4685/2020 από Φωτοβολταϊκούς Σταθμούς με συνοδά Έργα Επέκτασης του Συστήματος Υ/Σ Υπαίθρου Τύπου (AIS) Υ.Τ./Μ.Τ. και Έργα Γ.Μ. 150 kV

Πρότυπο Κυρίου Τεύχους Σύμβασης Σύνδεσης Εκπροσώπου Παραγωγών Ηλεκτρικής Ενέργειας σύμφωνα με το Άρθρο 135 του Ν. 4685/2020 από Φωτοβολταϊκούς Σταθμούς με συνοδά Έργα Επέκτασης του Συστήματος Υ/Σ Υπαίθριου Τύπου (AIS) Υ.Τ./Μ.Τ. και Έργα Γ.Μ. 150kV

Οι Δηλώσεις Ετοιμότητας Σταθμών ΑΠΕ & ΣΗΘΥΑ και ΣΑΗΕ , υποβάλλονται στη ΔΙΕΥΘΥΝΣΗ ΣΤΡΑΤΗΓΙΚΗΣ & ΣΧΕΔΙΑΣΜΟΥ ΑΝΑΠΤΥΞΗΣ ΣΥΣΤΗΜΑΤΟΣ και στο dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ.

Σύμφωνα με το Άρθρο 4Α του Ν. 4414/2016 (όπως προστέθηκε με το Ν.4736/2020) ο κάτοχος σταθμού παραγωγής από ΑΠΕ και ΣΗΘΥΑ, μετά την ολοκλήρωση των εργασιών εγκατάστασης του σταθμού, υποβάλλει στον αρμόδιο Διαχειριστή Δήλωση Ετοιμότητας για τη σύνδεση του σταθμού με το Σύστημα. Ο ΑΔΜΗΕ εφόσον πληρούνται οι προϋποθέσεις εκδίδει την σχετική Βεβαίωση Ολοκλήρωσης του Σταθμού.

Για τη Δήλωση Ετοιμότητας ο ενδιαφερόμενος υποβάλλει προς τον ΑΔΜΗΕ τα κατωτέρω:

Έντυπο δήλωσης ετοιμότητας για Παραγωγό ΑΠΕ

Πρότυπη Υ/Δ_ΜΗΧΑΝΙΚΟΥ ΤΕΕ

Επιπλέον ο Εκπρόσωπος σταθμών παραγωγής από ΑΠΕ και ΣΗΘΥΑ, μετά την ολοκλήρωση των εργασιών εγκατάστασης σταθμών που εκπροσωπεί, υποβάλλει στον αρμόδιο Διαχειριστή Δήλωση Ετοιμότητας για τη σύνδεση των σταθμών με το Σύστημα. Ο ΑΔΜΗΕ εφόσον πληρούνται οι προϋποθέσεις εκδίδει την σχετική Βεβαίωση Ολοκλήρωσης των Σταθμών.

Για τη Δήλωση Ετοιμότητας ο ενδιαφερόμενος υποβάλλει προς τον ΑΔΜΗΕ τα κατωτέρω:

έντυπο δήλωσης ετοιμότητας για Εκπρόσωπο ΑΠΕ

Υ/Δ_Εκπροσώπου_ΕΕΜΚ

Πρότυπη Υ/Δ_ΜΗΧΑΝΙΚΟΥ_ΤΕΕ

Σύμφωνα με το Άρθρο 4Α του Ν. 4414/2016 (όπως ισχύει με το Ν.5261/25) ο κάτοχος ΣΑΗΕ (ΑτΜ), μετά την ολοκλήρωση των εργασιών εγκατάστασης του σταθμού, υποβάλλει στον αρμόδιο Διαχειριστή Δήλωση Ετοιμότητας για τη σύνδεση του σταθμού με το Σύστημα. Ο ΑΔΜΗΕ εφόσον πληρούνται οι προϋποθέσεις εκδίδει την σχετική Βεβαίωση Ολοκλήρωσης του Σταθμού.

Για τη Δήλωση Ετοιμότητας ο ενδιαφερόμενος υποβάλλει προς τον ΑΔΜΗΕ τα κατωτέρω:

Έντυπο δήλωσης ετοιμότητας για Κάτοχο ΣΑΗΕ

Πρότυπη Υ/Δ_ΜΗΧΑΝΙΚΟΥ ΤΕΕ (για ΣΑΗΕ)

Σύμφωνα με το Άρθρο 4Α του Ν.4414/2016 ο ΑΔΜΗΕ (όπως προστέθηκε με το Ν.4736/20) αναρτά λίστα με το σύνολο των έργων για τα οποία υποβλήθηκε Δήλωση Ετοιμότητας.

Αρχείο Βεβαιώσεων Ολοκλήρωσης

Μετά την αποπεράτωση των εγκαταστάσεων του Σταθμού/των Σταθμών και των Έργων Σύνδεσης στα οποία περιλαμβάνονται και τα Έργα Επέκτασης του Συστήματος για τη Σύνδεση, ο Παραγωγός/ο Εκπρόσωπος υποβάλλει στον ΑΔΜΗΕ αίτηση για την ηλέκτριση του Σταθμού/των Σταθμών στο Σύστημα σύμφωνα με τα Υποδείγματα κατωτέρω. Η αίτηση συνοδεύεται από δικαιολογητικά και Βεβαιώσεις στις οποίες ο Παραγωγός/ο Εκπρόσωπος και ο επιβλέπων Μηχανικός των εγκαταστάσεων δηλώνουν ότι όλα τα Έργα Σύνδεσης εκτελέσθηκαν σύμφωνα με την Άδεια Εγκατάστασης, τα προβλεπόμενα στη Σύμβαση Σύνδεσης, τους ισχύοντες κώδικες, κανονισμούς και διατάξεις, τους κανόνες της τέχνης και της επιστήμης.

Αιτήσεις για Ηλέκτριση Σταθμών ΑΠΕ και ΣΗΘΥΑ και ΣΑΗΕ_ΑτΜ, υποβάλλονται στη ΔΙΕΥΘΥΝΣΗ ΣΤΡΑΤΗΓΙΚΗΣ & ΣΧΕΔΙΑΣΜΟΥ ΑΝΑΠΤΥΞΗΣ ΣΥΣΤΗΜΑΤΟΣ και στο dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ.

Δίνεται η δυνατότητα ηλέκτρισης σταθμού επόμενου χρήστη, εκτός του σταθμού του κύριου του Υ/Σ, εφόσον έχουν ολοκληρωθεί τα έργα σύνδεσης του σταθμού, μέσω των οποίων θα συνδεθεί, κατόπιν προηγούμενης συναίνεσης του κυρίου του Υ/Σ (Άρθρο 9, §2, Ν.4951/2022).

Έντυπο αίτησης

Συνημμένα αίτησης

Όλες οι Κατηγορίες Σύνδεσης

4.1 Αίτηση Σφράγισης Μετρητών Ιδιοκαταναλώσεων ΣΑΗΕ_ΑτΜ
     Έντυπο αίτησης σφράγισης μετρητών ιδιοκαταναλώσεων για Κάτοχο ΣΑΗΕ_ΑτΜ

4.2 Αίτηση Ηλέκτρισης ΣΑΗΕ_ΑτΜ
     α. Έντυπο αίτησης ηλέκτρισης για Κάτοχο ΣΑΗΕ_ΑτΜ
     β. Συνημμένα αίτησης

Εφόσον επιτευχθεί από τον χρόνο της Βεβαίωσης Ηλέκτρισης και έπειτα, λειτουργία του Σταθμού/ των Σταθμών και των έργων σύνδεσής του, επί δεκαπέντε (15) συνεχείς ημέρες χωρίς να παρουσιαστούν προβλήματα, ο ΑΔΜΗΕ εκδίδει Βεβαίωση Περάτωσης Δοκιμαστικής Λειτουργίας, με την οποία πιστοποιείται ότι έχει περατωθεί η φάση της δοκιμαστικής λειτουργίας του σταθμού και ότι έχουν ολοκληρωθεί οι κατασκευές του/των σχετικού (-ών) διασυνδετικού (-ών) δικτύου (-ων) σύνδεσης του Σταθμού/των Σταθμών και των λοιπών αναγκαίων εγκαταστάσεων του Παραγωγού/Εκπροσώπου για την πραγματοποίηση της σύνδεσης, με τήρηση των ελάχιστων προδιαγραφών που προβλέπονται στον Κώδικα Διαχείρισης του Συστήματος.

Αιτήσεις για έκδοση Β.Π.Δ.Λ Σταθμών ΑΠΕ και ΣΥΘΗΑ, υποβάλλονται στη ΔΙΕΥΘΥΝΣΗ ΣΤΡΑΤΗΓΙΚΗΣ & ΣΧΕΔΙΑΣΜΟΥ ΑΝΑΠΤΥΞΗΣ ΣΥΣΤΗΜΑΤΟΣ και στο dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ.

Όλες οι Κατηγορίες Σύνδεσης

Έντυπο αίτησης για Παραγωγό ΑΠΕ

Όλες οι Κατηγορίες Σύνδεσης

Έντυπο αίτησης για Εκπρόσωπο ΑΠΕ

Συνημμένα αίτησης Εκπροσώπου

Σύμφωνα με το Άρθρο 9, §2, Ν.4951/2022, στην περίπτωση ηλέκτρισης σταθμού επόμενου χρήστη, εκτός του σταθμού του κύριου του Υ/Σ, ο αρμόδιος Διαχειριστής δύναται να εκδώσει Βεβαίωση Περάτωσης Δοκιμαστικής Λειτουργίας του σταθμού του επόμενου χρήστη.

Έντυπο αίτησης

Για την γνωστοποίηση προς τον Διαχειριστή της μεταβίβασης Εξαιρούμενου Σταθμού ΜΕΤΑ της Σύμβασης Σύνδεσης και τον έλεγχο αυτής, ο νέος κάτοχος του Σταθμού ή ο Εκπρόσωπος της αντίστοιχης Σύμβασης Σύνδεσης προσκομίζει τα συνημμένα έγγραφα και δικαιολογητικά σύμφωνα με τις κάτωθι οδηγίες.

-Επιστολή Γνωστοποίησης

-Δικαιολογητικά

-Πίνακας στοιχείων

Οι επιστολές γνωστοποίησης και τα συνημμένα υποβάλλονται μόνο ηλεκτρονικά στη ΔΙΕΥΘΥΝΣΗ ΣΤΡΑΤΗΓΙΚΗΣ ΚΑΙ ΣΧΕΔΙΑΣΜΟΥ ΑΝΑΠΤΥΞΗΣ ΣΥΣΤΗΜΑΤΟΣ και στο dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ.

Σχετικά με την υποβολή Δήλωσης Ετοιμότητας του άρθρου 4α του ν. 4414/2016 (Α’ 149) μέχρι την 30η Νοεμβρίου 2024 προκειμένου να τύχουν εφαρμογής οι προβλέψεις της §3ι, άρθρου 7, Ν.4414/2016, ενημερώνουμε τους ενδιαφερόμενους πως οι Δηλώσεις Ετοιμότητας θα συνεχίσουν να κατατίθενται ηλεκτρονικά σύμφωνα με τα έντυπα, τα δικαιολογητικά και τη διαδικασία που περιγράφεται ανωτέρω.
Αποδεκτά υποβληθείσες εντός του ΝΟΕΜΒΡΙΟΥ 2024 θα γίνουν οι δηλώσεις για τους Σταθμούς, οι οποίες:

  • θα κατατεθούν ΜΟΝΟΝ ηλεκτρονικά μέχρι και 30/11/2024 και ώρα 23:59 στις ηλεκτρονικές διευθύνσεις dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ,
  • θα είναι ηλεκτρονικά υπογεγραμμένες και με πληρότητα φακέλου,
  • θα περιλαμβάνουν συνημμένες Υπεύθυνες Δηλώσεις (σε πρότυπο έντυπο Υ.Δ.) στις οποίες θα βεβαιώνεται το γνήσιο υπογραφής ή οι οποίες θα έχουν εκδοθεί μέσω (https://www.gov.gr), και
  • θα περιλαμβάνουν Εκθέσεις Αυτοψίας του οριζόμενου από το ΤΕΕ μηχανικού, με την ηλεκτρονική υπογραφή του, στις οποίες θα αναφέρονται με σαφήνεια η ημερομηνία & ώρα της αυτοψίας, τα βασικά στοιχεία του έργου (όνομα, θέση, συντεταγμένες, ισχύς) και τα βασικά στοιχεία του εξοπλισμού (ιδίως ο αριθμός και τύπος μονάδων παραγωγής) που ελέγχθηκαν.

Επισημαίνεται πως στην περίπτωση σταθμών που έχουν λάβει ΟΠΣ μέσω Εκπροσώπου ή έχουν υπογράψει ΣΣ μέσω Εκπροσώπου, ο ενδιαφερόμενος που θα καταθέσει τη Δήλωση Ετοιμότητας είναι ο αντίστοιχος Εκπρόσωπος ή ο κάτοχος του σταθμού.

Σχετικά με την υποβολή Δήλωσης Ετοιμότητας του άρθρου 4α του ν. 4414/2016 (Α’ 149) μέχρι την 31η Αυγούστου 2024 προκειμένου να τύχουν εφαρμογής οι προβλέψεις της §3ι, άρθρου 7, Ν.4414/2016, ενημερώνουμε τους ενδιαφερόμενους πως οι Δηλώσεις Ετοιμότητας θα συνεχίσουν να κατατίθενται ηλεκτρονικά σύμφωνα με τα έντυπα, τα δικαιολογητικά και τη διαδικασία που περιγράφεται ανωτέρω. Αποδεκτά υποβληθείσες εντός του ΑΥΓΟΥΣΤΟΥ 2024 θα γίνουν οι δηλώσεις για τους Σταθμούς, οι οποίες:

  • θα κατατεθούν ΜΟΝΟΝ ηλεκτρονικά μέχρι και 31/08/2024 και ώρα 23:59 στις ηλεκτρονικές διευθύνσεις dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΚΣΣΧΣ,
  • θα είναι ηλεκτρονικά υπογεγραμμένες και με πληρότητα φακέλου,
  • θα περιλαμβάνουν συνημμένες Υπεύθυνες Δηλώσεις (σε έντυπο Υ.Δ.) στις οποίες θα βεβαιώνεται το γνήσιο υπογραφής ή οι οποίες θα έχουν εκδοθεί μέσω (https://www.gov.gr), και
  • θα περιλαμβάνουν Εκθέσεις Αυτοψίας του οριζόμενου από το ΤΕΕ μηχανικού, με την ηλεκτρονική υπογραφή του, στις οποίες θα αναφέρονται με σαφήνεια η ημερομηνία & ώρα της αυτοψίας, τα βασικά στοιχεία του έργου (όνομα, θέση, συντεταγμένες, ισχύς) και τα βασικά στοιχεία του εξοπλισμού (ιδίως ο αριθμός και τύπος μονάδων παραγωγής) που ελέγχθηκαν.

Επισημαίνεται πως στην περίπτωση σταθμών που έχουν λάβει ΟΠΣ μέσω Εκπροσώπου ή έχουν υπογράψει ΣΣ μέσω Εκπροσώπου, ο ενδιαφερόμενος που θα καταθέσει τη Δήλωση Ετοιμότητας είναι ο αντίστοιχος Εκπρόσωπος ή ο κάτοχος του σταθμού.



Σε εφαρμογή προβλέψεων του Άρθρου 12, παρ. 4 του Ν. 4951/2022, ο ΑΔΜΗΕ αναρτά την επικαιροποιημένη μεθοδολογία επιμερισμού της μετρούμενης ενέργειας μεταξύ Χρηστών του Συστήματος που συνδέονται σε Κοινά Δίκτυα Μέσης Τάσης.

Μεθοδολογία επιμερισμού μετρούμενης ενέργειας Χρηστών του ΕΣΜΗΕ σε ΚΑΔ.v3



Σας ενημερώνουμε ότι οι Συμβάσεις Σύνδεσης όλων των Χρηστών του Συστήματος θα περιέχουν την υποχρέωση εφαρμογής των νέων Προδιαγραφών Υ/Σ-ΚΥΤ σε ενεργά αιτήματα για σύναψη Σύμβασης Σύνδεσης που θα κατατεθούν προς ΔΣΣΑΣ/ΚΣΣΧΣ από 1/9/2023 και μετά.

Σε εφαρμογή προβλέψεων του Άρθρου 12, παρ. 4 του Ν. 4951/2022, ο ΑΔΜΗΕ αναρτά την επικαιροποιημένη μεθοδολογία επιμερισμού της μετρούμενης ενέργειας μεταξύ Χρηστών του Συστήματος που συνδέονται σε Κοινά Δίκτυα Μέσης Τάσης.

Μεθοδολογία επιμερισμού μετρούμενης ενέργειας Χρηστών του ΕΣΜΗΕ σε ΚΑΔ.v2

9.11.2022

Ανακοίνωση σχετικά με την υποβολή Δήλωσης Ετοιμότητας του άρθρου 4α του ν. 4414/2016 (Α’ 149) μέχρι την 31η Δεκεμβρίου 2022 προκειμένου να τύχουν εφαρμογής οι προβλέψεις της §7, άρθρου 10, Ν.4951/2022.

Σχετικά με την υποβολή Δήλωσης Ετοιμότητας του άρθρου 4α του ν. 4414/2016 (Α’ 149) μέχρι την 31η Δεκεμβρίου 2022 προκειμένου να τύχουν εφαρμογής οι προβλέψεις της §7, άρθρου 10, Ν.4951/2022, ενημερώνουμε τους ενδιαφερόμενους πως οι Δηλώσεις Ετοιμότητας θα συνεχίσουν να κατατίθενται ηλεκτρονικά σύμφωνα με τα έντυπα, τα δικαιολογητικά και τη διαδικασία που περιγράφεται ανωτέρω.
Αποδεκτά υποβληθείσες εντός του 2022 θα γίνουν οι δηλώσεις οι οποίες:

  • θα κατατεθούν ΜΟΝΟΝ ηλεκτρονικά μέχρι και 31/12/2022 και ώρα 23:59 στις ηλεκτρονικές διευθύνσεις dssas_grammateia@admie.gr και mkamilaki@admie.gr προς ΔΣΣΑΣ/ΤΣΣΧ,
  • θα είναι ηλεκτρονικά υπογεγραμμένες και με πληρότητα φακέλου,
  • θα περιλαμβάνουν συνημμένες Υπεύθυνες Δηλώσεις (σε έντυπο Υ.Δ.) στις οποίες θα βεβαιώνεται το γνήσιο υπογραφής ή οι οποίες θα έχουν εκδοθεί μέσω (https://www.gov.gr/ipiresies/polites-kai-kathemerinoteta/psephiaka-eggrapha-gov-gr/ekdose-upeuthunes-deloses), και
  • θα περιλαμβάνουν Εκθέσεις Αυτοψίας του οριζόμενου από το ΤΕΕ μηχανικού, με την υπογραφή του, στις οποίες θα αναφέρονται με σαφήνεια η ημερομηνία & ώρα της αυτοψίας, τα βασικά στοιχεία του έργου (όνομα, θέση, συντεταγμένες, ισχύς) και τα βασικά στοιχεία του εξοπλισμού (ιδίως ο αριθμός και τύπος μονάδων παραγωγής) που ελέγχθηκαν.

Επισημαίνεται πως στην περίπτωση σταθμών που έχουν λάβει ΟΠΣ μέσω Εκπροσώπου ή έχουν υπογράψει ΣΣ μέσω Εκπροσώπου, ο ενδιαφερόμενος που θα καταθέσει τη Δήλωση Ετοιμότητας είναι ο αντίστοιχος Εκπρόσωπος ή ο κάτοχος του σταθμού.

13.10.2022

Ανακοίνωση σχετικα με τη μεθοδολογία επιμερισμού της μετρούμενης ενέργειας μεταξύ Χρηστών του Συστήματος που συνδέονται σε κοινά δίκτυα μέσης τάσης (ΚΑΔ).

Σε εφαρμογή προβλέψεων του Άρθρου 12, παρ. 4 του Ν. 4951/2022, ο ΑΔΜΗΕ αναρτά τη μεθοδολογία επιμερισμού της μετρούμενης ενέργειας μεταξύ Χρηστών του Συστήματος που συνδέονται σε Κοινά Δίκτυα Μέσης Τάσης.



Μεθοδολογία επιμερισμού μετρούμενης ενέργειας Χρηστών του ΕΣΜΗΕ σε ΚΑΔ
